• Đăng nhập
Menu
  • Trang chủ
  • Đặt hàng
  • Khuyến mãi
  • Sản phẩm
  • Hỗ trợ
  • Hướng dẫn
    • Nghiệm thu xây dựng
      • Video hướng dẫn
      • Bài viết hướng dẫn
    • Dự toán
      • Video hướng dẫn
      • Bài viết hướng dẫn
    • Quản lý dự án
      • Video hướng dẫn
      • Bài viết hướng dẫn
  • Đào tạo
    • Online
    • Offline
  • Tin hoạt động
  • Liên hệ

Danh mục

  • Tái bản quyền
  • Hướng dẫn sử dụng thử full bản quyền
  • Hướng dẫn sử dụng
  • Tải Biểu mẫu - Nhật ký
  • Hướng dẫn lập hồ sơ
  • Tiêu chuẩn
  • Tải về tiện ích
  • Quản lý thi công

Bộ phận bán hàng

  • Ms Thúy

    SĐT: 0787 64 65 68

    Zalo: 0971 954 610

  • Mr Hòa

    SĐT: 0377 101 345

    Zalo: 0377 101 345

  • Mr Quyết

    SĐT: 098 884 9199

    Zalo: 098 884 9199

Danh sách đại lý

  • Giáp Bát - Hà Nội

    Xuân Trường
    SĐT: 0977.058.368
  • Thanh Hóa

    Mr Minh Quyết
    SĐT: 0988849199
  • Nghệ An

    Hà Anh Tuấn
    SĐT: 0977 264 368
  • Quận 2 + 9 Hồ Chí Minh

    Mr Phil (đồng tác giả)
    SĐT: 09 464 132 44
  • Hoàng Mai-Hà Nội

    Quyết Thắng
    SĐT: 0 969 887 299

Support online

  • Bộ phận
    kinh doanh
  • Hỗ trợ
    kỹ thuật
  • Chăm sóc
    khách hàng
  • Góp ý
    dịch vụ
Chăm sóc khách hàng: 0787 64 65 68

Bộ phận kinh doanh

  • Ms Thúy

    0787 64 65 68

  • Mr Hòa

    0377 101 345

  • Mr Quyết

    098 884 9199

THI CÔNG VÀ NGHIỆM THU CÔNG TÁC TRÁT HOÀN THIỆN CÔNG TRÌNH XÂY DỰNG

1. Công tác trát

Lớp trát để che bọc các mặt kết cấu gạch đá, kết cấu bê tông và bê tông cốt thép, kết cấu tháp (khicần), kết cấu tre, nứa gỗ,… cần phải có những quy định cụ thể cho mỗi loại kết cấu và loại vữa và chất lượng vữa trát, trình tự thi công,…

Trước khi trát, bề mặt kết cấu phải được làm sạch, cọ rửa hết bụi bẩn, rêu bám, các vết dầu mỡ và tưới ẩm: nhưng vết lồi lõm và gồ gề, vón cục vôi, vữa dính trên mặt kết cấu phải được đắp thêm hay đẽo tẩy cho phẳng.

Nếu bề mặt kết cấu không đủ độ nhám cho lớp vữa bám dính như bề mặt bê tông đúc trong ván khuôn thép, mặt kim loại, mặt gỗ dán, gỗ bào nhẵn… trước khi trát phải gia công tạo nhám bằng cách phun cát hay gia công vữa xi măng, vẩy cát lên mặt kết cấu, hoặc khía ô quả trám. phải trát thử một vài chỗ để xác định độ dính kết cần thiết

Ở những vị trí tiếp giáp giữa hai kết cấu bằng vật liệu khác nhau, trước khi trát phải gắn trải một lớp lưới thép phủ kín chiều dày mạch gép và trùm về hai bên ít nhất một đoạn từ 15 đến 20cm. Kích thích của ô lưới không lớn hơn từ 4 đến 5cm.

Chiều dày lớp vữa phụ thuộc chất lượng mặt trát, loại kết cấu, loại vữa sử dụng và cách thi công trát.

Chiều dày lớp trát trần từ 10 đến 15mm; nếu trát dày hơn phải có biện pháp chống lở bằng cách trát lên lưới thép hay thực hiện trát nhiều lớp.

Chiều dày lớp trát phẳng đối với kết cấu tường thông thường không nên quá 12mm khi trát chất lượng cao hơn - không quá 15mm và chất lượng đặc biệt cao - không quá 20mm.

Khi trát dày hơn 8mm, phải trát làm nhiều lớp, mỗi lớp không dày quá 8mm và không mỏng hơn 5mm(khi trát bằng vữa vôi).

Lấy mũi bay kẻ thành ô trám để tăng độ bám dính giữa các lớp. ô trám có cạnh khoảng 60mm, vạch sâu 2 đến 3mm.

Lớp trát phải phẳng. khi lớp trát trước xe mặt mới trát tiếp lớp sau. Nếu lớp trước đã khô mặt thì phải tưới nước để trát tiếp.

•       Nếu trát bằng vữa xi măng, chiều dày mỗi lớp không được quá 5mm. Lớp trát tạo phẳng mặt, không dày quá 2mm. Đối với trát trang trí (trát mài, trát rửa, trát băm…). Cho phép lớp trát cuối cùng dày 5mm. Lớp trát ngoài cũng được thực hiện khi các lớp lót đã đóng rắn.

Ở những phòng thường xuyên ẩm ướt như khu vệ sịnh, phòng tắm rửa, lớp trát phải dùng vữa xi măng để chống thấm và tăng độ bàm dính giữa các lớp trát.

Vữa dùng để trát nhám mặt các lớp lót phải lọc qua lưới sàng 3 x3mm vữa dùng cho lớp hoàn thiện phải nhắn mặt ngoài, phải lọc qua lưới sàng 1,5 x 1,5mm.

Độ sụt của vữa lúc bắt đầu trát lên kết cấu, phụ thuộc vào điều kiện và phương tiện thi công được quy định trong bảng 2.

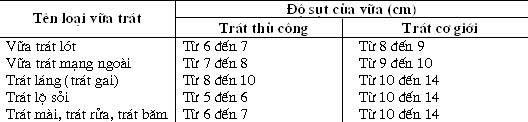

Bảng 2- Độ sụt của vữa trát

Trát vẩy - khi tạo mặt trát nhám (trát gai) có thể dùng bơm phun vữa bám vào tường hoặc dùng chổi vẩy nhiều lần khi lớp trước se khô mới vẩy tiếp lớp sau. Vữa vẩy phải bám đều lên mặt trát.

Trát lộ sỏi - mặt trát lộ sỏi bằng vữa xi măng có lẫn sỏi bay đá dăm có cỡ hạt từ 6 - 12mm. Khi vữađòng rắn sau lúc trát khoảng từ 4 - 5giờ (phụ thuộc vào thời gian và độ ẩm không khí ) thì tiến hành đánh sạch lớp vữa ngoài để lộ sỏi hay đá.

Trát mài - Trước hết phải làm lớp trát lót cho phẳng mặt. Chiều dài lớp lót từ 10 - 15mm, bằng vữa xi măng, cát vàng có thành phần 1:4 (xi măng; cát vang). Vạch ô trám bằng mũi bay lên lớp lót này và chờ cho lớp lót khô. Lớp trát mặt ngoài gồm xi măng trắng, bột đá mịn, bột màu và đá hạt có kích cỡ từ 5mm đến 8mm. Trình tự thao tác như sau: trộn bột đá với xi măng trắng rồi trộn tiếp với bột màu. Khi đã ưng ý bột hỗn hợp này thì cho đá hạt vào trộn đều. Sau cùng cho nước vữa dẻo. Dùng bàn xoa xát mạnh lớp vữa này lên mặt trát và là cho phẳng mặt. Sau khi mạng lớp vữa này được 24 giờ dùng đá mài thô mài cho lộ đá và mặt phẳng. Khi mài phải đổ nhẹ nước cho trôi bột đá. Càng mài kĩ mặt trát sau này càng đẹp.

Trong khi mài có thể bị sứt, lõm do bong, một vài hạt đá. Lấy hốn hợp xi măng trắng, bột đá và màu xoa lên mặt vừa mài cho hết lõm. Chờ 3 hoặc 4 ngày sau mài lại bằng đá mài mịn. Phơi khô mặt đá mài mịn, đánh bóng bằng xi không màu cho lớp xi thấm sâu vào lớp trát.

Trát rửa - công việc trát rửa ban đầu cũng tiến hành giống như trát mài. Khi vữa trát đã đóng rắn, bảo đảm độ bám chắc của cốt liệu với vữa và với lớp trát bên trong, khoảng 2giờ sau thì tiến hành rửa nước bằng chổi mịn,mặt trát phải sạch và lộ đều, không có vết bẩn, vữa bám cục bộ. Mặt trát phải bảo quản cẩn thận cho đến khi thật khô.

Trát băm - công tác trát cũng thực hiện như trát mài, trát rửa và bằng hôn hợp vữa tương tự. Sau khi trát khoảng từ 6 đến 7 ngày, tiến hành băm. Trước khi băm cần kẻ các đường viền gờ, mạch trạng trí theo thiết kế và băm trên bề mặt giới hạn bởi các đường kẻ đó.

Dụng cụ băm là búa đầu nhọn, chiều băm phải vuông góc với mặt trát và thật đều tay, để lộ các hạt đá và đồng nhất về màu sắc.

Trường hợp có yêu cầu cao về chất lượng mặt trát như độ phẳng, độ chính xác các đường cong thì trước khi trát phải gắn các điểm làm mốc định vị hay khống chế chiều dày lớp vữa trát vữa làm mốc chuẩn cho việc thi công.

Khi lớp vữa trát chưa cứng không được va trạm hay rụng động, bảo vệ mặt trát không để nước chảy qua hạt, chịu nóng, lạnh đột ngột và cục bộ.

Đối với vữa trát bề mặt bên trong nhà, không cho phép sử dụng phụ gia có chứa Clo.

2. Khi nghiệm thu công tác trát, phải thỏa mãn các yêu cầu sau:

•       Lớp vữa trát phải bám dính chắc với kết cấu, không bị bong, bộp. Kiểm tra độ bám dính thực hiện bằng cách gõ nhẹ lên mặt trát. tất cả những chỗ có tiếng bộp phải phá ra trát lại.

•       Bề mặt vữa trát không được có vết rạn chân chim, không có vết vữa chảy, vết hằn của dụng cụ trát, vết lồi lõm, gồ ghề cục bộ, cũng như các khuyết tật khác ở góc, cạnh, gờ chân tường, gờ chân cửa, chỗ tiếp giáp với các vị trí đặt thiết bị điện, vệ sịnh thoát nước…

•       Các đường gờ cạnh của tường phải phẳng, sắc nét. Các đường vuông góc phải kiểm tra bằng thước kể vuông. Các cạnh của cửa sổ cửa đi phải song song nhau. Mặt trên của bên cửa có độ dốc theo thiết kế. Lớp vữa trát phải chén sâu vào dưới nẹp khuôn cửa ít nhất là 10mm

Độ sai lệch cho phép của bề mặt trát kiểm tra theo các trị số cho ở bảng 3.

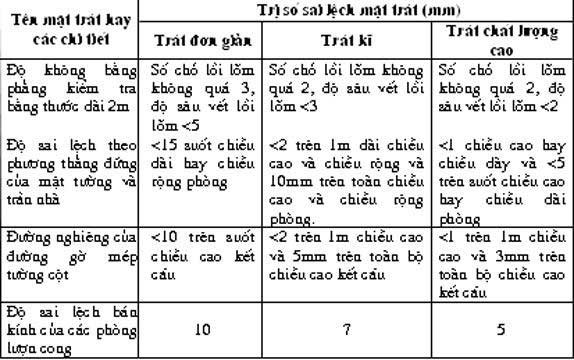

Bảng 3- Độ sai lệch cho phép của bề mặt trát hoàn thiện



Bài viết liên quan

Hướng dẫn áp dụng thuế giá trị gia tăng theo Nghị định số 15/2022/NĐ-CP đối với xây dựng, lắp đặt

Hướng dẫn áp dụng thuế giá trị gia tăng theo Nghị định số 15/2022/NĐ-CP đối với xây dựng, lắp đặt

Ngày 08/4/2022 Bộ Xây dựng đã có văn bản số 1175/BXD-KTXD đề nghị Bộ Tài chính hướng dẫn xác định thuế GTGT trong hoạt động xây dựng theo Nghị định số 15/2022/NĐ-CP nhằm đảm bảo phù hợp với đặc thù của ngành Xây dựng.

Thi công mặt đường láng nhũ tương nhựa đường a xít

Thi công mặt đường láng nhũ tương nhựa đường a xít

Láng nhũ tương nhựa đường a xít mặt đường các loại được thi công theo kiểu láng nhựa một lớp, hai lớp hay ba lớp. Sử dụng kiểu nào là do tư vấn thiết kế quy định. Có thể tham khảo Bảng sau hướng dẫn về các trường hợp sử dụng.

Giám sát, kiểm tra và nghiệm thu mặt đường láng nhũ tương nhựa đường axit

Giám sát, kiểm tra và nghiệm thu mặt đường láng nhũ tương nhựa đường axit

Việc giám sát kiểm tra được tiến hành thường xuyên trước, trong và sau khi làm lớp láng nhũ tương nhựa đường a xít trên các loại mặt đường

8 giai đoạn thi công mặt đường bê tông nhựa

8 giai đoạn thi công mặt đường bê tông nhựa

Thi công mặt đường bê tông nhựa là quy trình yêu cầu độ khó và kỹ thuật cao của người thực hiện. Các công đoạn, máy móc chuyên dụng đều phải đảm bảo theo quy chuẩn điều kiện thi công.

Nghị định 41/2022/NĐ-CP Sửa đổi, bổ sung Nghị định số 123/2020/NĐ về hóa đơn, chứng từ và Nghị định số 15/2022/NĐ-CP quy định miễn, giảm thuế

Nghị định 41/2022/NĐ-CP Sửa đổi, bổ sung Nghị định số 123/2020/NĐ về hóa đơn, chứng từ và Nghị định số 15/2022/NĐ-CP quy định miễn, giảm thuế

Ngày 20 thắng ở thất 2022 Chính Phủ ban hành Nghị định Số: 41/2022/NĐ-CP Sửa đổi, bổ sung một số điều của Nghị định số 123/2020/NĐ-CP, Nghị định số 15/2022/NĐ-CP

Công văn Số: 1037/QĐ-BKHCN công bố tiêu chuẩn TCVN 13567:2022 Lớp mặt đường bằng hỗn hợp nhựa nóng

Công văn Số: 1037/QĐ-BKHCN công bố tiêu chuẩn TCVN 13567:2022 Lớp mặt đường bằng hỗn hợp nhựa nóng

Ngày 20 tháng 6 năm 2022 Bộ khoa học và công nghệ ban hành công văn Số: 1037/QĐ-BKHCN  Công bố 03 tiêu chuẩn TCVN 13567:2022 Lớp mặt đường bằng hỗn hợp nhựa nóng - Thi công và nghiệm thu

Quy trình thi công và nghiệm thu thảm bê tông đường nhựa

Quy trình thi công và nghiệm thu thảm bê tông đường nhựa

Tùy theo tình hình thi công tại các khu vực lân cận công trường có thể tổ chức thi công rải thảm bê tông nhựa vào ban đêm. riêng công tác cào bóc tùy theo tiến độ có thể tổ chức vào cả ban đêm và ban ngày, tổ chức thi công 02 ca/ngày làm việc để rút ngắn thời gian thi công.

Thông tư 08/2022/TT-BKHĐT cung cấp, đăng tải thông tin về đấu thầu và lựa chọn nhà thầu qua mạng

Thông tư 08/2022/TT-BKHĐT cung cấp, đăng tải thông tin về đấu thầu và lựa chọn nhà thầu qua mạng

Ngày 31/5/2022 Bộ Kế hoạch và Đầu tư vừa ban hành Thông tư số 08/2022/TT-BKHĐT V/v quy định chi tiết việc cung cấp, đăng tải thông tin về đấu thầu và lựa chọn nhà thầu trên Hệ thống mạng đấu thầu quốc gia. Thông tư 08 này có hiệu lực thi hành kể từ ngày 01 tháng 8 năm 2022.

Kiểm tra chất lượng thi công và nghiệm thu rải lớp bê tông nhựa

Kiểm tra chất lượng thi công và nghiệm thu rải lớp bê tông nhựa

Việc giám sát kiểm tra tiến hành thường xuyên trước khi rải, trong khi rải và sau khi rải lớp bê tông nhựa.

Sau khi thi công hoàn chỉnh mặt đường bê tông nhựa phải tiến hành nghiệm thu. Các yêu cầu phải thoả mãn trong quá trình nghiệm thu mặt đường bê tông nhựa

Quy trình thi công lớp mặt bê tông nhựa

Quy trình thi công lớp mặt bê tông nhựa

Sau khi thi công xong các lớp móng và được nghiệm thu theo quy định của dự án Nhà thầu sẽ tiến hành chuẩn bị trang thiết bị thi công, vật liệu để thi công lớp mặt bê tông nhựa.

Yêu cầu kỹ thuật và sai số cho phép khi công lớp bê tông nhựa chặt C12.5

Yêu cầu kỹ thuật và sai số cho phép khi công lớp bê tông nhựa chặt C12.5

1. Cốt liệu thô - đá dăm: Theo TCVN 8819:2011 và Chỉ dẫn kỹ thuật.

2. Bột khoáng: Theo TCVN 8819:2011 và Chỉ dẫn kỹ thuật

3. Nhựa đường: Theo TCVN 7493:2005 và Chỉ dẫn kỹ thuật.

....

Quy định về quản lý, sử dụng các khoản thu, chi trong quá trình lựa chọn nhà đầu tư

Quy định về quản lý, sử dụng các khoản thu, chi trong quá trình lựa chọn nhà đầu tư

Ngày 09 tháng 02 năm 2022 Bộ tài chính ban hành thông tư Số: 08/2022/TT-BTC Quy định về quản lý, sử dụng các khoản thu, chi trong quá trình lựa chọn nhà đầu tư

Dự thảo Nghị định sửa đổi, bổ sung một số điều của các Nghị định thuộc lĩnh vực quản lý nhà nước

Dự thảo Nghị định sửa đổi, bổ sung một số điều của các Nghị định thuộc lĩnh vực quản lý nhà nước

Trên Cổng thông tin điện tử Chính phủ đã đang lấy ý kiến Bản dự thảo Lần 02 ngày 06/06/2022 - Dự thảo Nghị định sửa đổi, bổ sung một số điều của các Nghị định thuộc lĩnh vực quản lý nhà nước của Bộ Xây dựng.

Sử dụng vốn vay nước ngoài để thanh toán thuế đối với các Dự án đã  ký Hiệp định vay nước ngoài

Sử dụng vốn vay nước ngoài để thanh toán thuế đối với các Dự án đã  ký Hiệp định vay nước ngoài

Ngày 28 tháng 12 năm 2020 Bộ Tài Chính có ban hành công văn Số:15962/BTC-QLN về việc sử dụng vốn vay nước ngoài để thanh toán thuế đối với các Dự án đã  ký Hiệp định vay nước ngoài

Hướng dẫn chức năng, nhiệm vụ, quyền hạn của Sở Kế hoạch và Đầu tư và Phòng Tài chính – Kế hoạch

Hướng dẫn chức năng, nhiệm vụ, quyền hạn của Sở Kế hoạch và Đầu tư và Phòng Tài chính – Kế hoạch

Thông tư số 05/2022/TT-BKHĐT ngày 06/05/2022 của Bộ Kế hoạch và Đầu tư Hướng dẫn chức năng, nhiệm vụ, quyền hạn của Sở Kế hoạch và Đầu tư thuộc Ủy ban nhân dân cấp tỉnh và Phòng Tài chính – Kế hoạch thuộc Ủy ban nhân dân cấp huyện

  • ‹
  • 1
  • 2
  • 3
  • 4
  • 5
  • 6
  • 7
  • 8
  • ...
  • 19
  • 20
  • ›
  • CÔNG TY CP CN TBT VIỆT NAM -MST:2803009275. Số:1580/2019/QTG
  • Địa chỉ: 122, đường Lê Lai, Khu phố 4, Phường Bắc Sơn, Thị xã Bỉm Sơn, Tỉnh Thanh Hoá
  • Hotline: 0787 64 65 68 (Phản ánh chất lượng hỗ trợ 090 336 7479 Mr Thắng)
  • Email: nghiemthuxaydung.qlcl@gmail.com
  • Website: NTXD360.com - nghiemthuxaydung.com

Chi nhánh

  • Thành phố Hà Nội

    Nguyễn Thị Thúy (Xa La, Hà Đông, Hà Nội) ĐT: 0971 954 610
  • Thành phố Hồ Chí Minh

    Ths. Nguyễn Quốc Phil (33, Q2, Hồ Chí Minh) ĐT: 09 464 132 44
  • Tỉnh Thanh Hóa

    Dương Tất Thắng ĐT: 090.336.7479-096.636.0702
Hotline: 0787646568(Phảnánhchấtlượnghỗtrợ0903367479MrThắng)
Facebook Youtube Zalo: 0787 64 65 68 (Phản ánh chất lượng hỗ trợ 090 336 7479 Mr Thắng)
