• Đăng nhập
Menu
  • Trang chủ
  • Đặt hàng
  • Khuyến mãi
  • Sản phẩm
  • Hỗ trợ
  • Hướng dẫn
    • Nghiệm thu xây dựng
      • Video hướng dẫn
      • Bài viết hướng dẫn
    • Dự toán
      • Video hướng dẫn
      • Bài viết hướng dẫn
    • Quản lý dự án
      • Video hướng dẫn
      • Bài viết hướng dẫn
  • Đào tạo
    • Online
    • Offline
  • Tin hoạt động
  • Liên hệ

Danh mục

  • Tái bản quyền
  • Hướng dẫn sử dụng thử full bản quyền
  • Hướng dẫn sử dụng
  • Tải Biểu mẫu - Nhật ký
  • Hướng dẫn lập hồ sơ
  • Tiêu chuẩn
  • Tải về tiện ích
  • Quản lý thi công

Bộ phận bán hàng

  • Ms Thúy

    SĐT: 0787 64 65 68

    Zalo: 0971 954 610

  • Mr Hòa

    SĐT: 0377 101 345

    Zalo: 0377 101 345

  • Mr Quyết

    SĐT: 098 884 9199

    Zalo: 098 884 9199

Danh sách đại lý

  • Giáp Bát - Hà Nội

    Xuân Trường
    SĐT: 0977.058.368
  • Thanh Hóa

    Mr Minh Quyết
    SĐT: 0988849199
  • Nghệ An

    Hà Anh Tuấn
    SĐT: 0977 264 368
  • Quận 2 + 9 Hồ Chí Minh

    Mr Phil (đồng tác giả)
    SĐT: 09 464 132 44
  • Hoàng Mai-Hà Nội

    Quyết Thắng
    SĐT: 0 969 887 299

Support online

  • Bộ phận
    kinh doanh
  • Hỗ trợ
    kỹ thuật
  • Chăm sóc
    khách hàng
  • Góp ý
    dịch vụ
Chăm sóc khách hàng: 0787 64 65 68

Bộ phận kinh doanh

  • Ms Thúy

    0787 64 65 68

  • Mr Hòa

    0377 101 345

  • Mr Quyết

    098 884 9199

Hướng dẫn trình tự làm hồ sơ thanh toán theo mẫu 8b Nghị định 11/2020/NĐ-CP có ví dụ minh họa

Nội dung cần thực hiện trong 1 bộ hồ sơ thanh toán theo 8b có hiệu lực 16 tháng 3 năm 2020

Để thực hiện 1 bộ hồ sơ thanh toán với Kho Bạc Nhà Nước theo mẫu 8b và mẫu 8a (vốn chi thường xuyên) bạn cần đủ các thủ tục và hồ sơ tối thiểu sau

- Đầu tiên bạn cần 1 bảng diễn giải khối lượng thực hiện theo TT17/2019/BXD để chứng minh chi tiết cho công việc thực hiện của mình và được 2 bên ký gồm đơn vị thi công và TVGS (hoặc đơn vị có chức vụ tương đương).

- Bước tiếp theo bạn cần tổng hợp khối lượng này theo đúng đầu mục hồ dự thầu (hay gọi là Phụ lục khối lượng hợp đồng A-B) và bảng này cần được thực hiện bài bản, có đủ thành phần ký trước khi lên giá trị thanh toán. Ở biên bản này ngoài ông Đơn vị thi công, Giám sát bạn cần có thêm ông Chủ đầu tư (hoặc đơn vị tương đương mà bạn ký hợp đồng) phải ký vào thì lên Kho Bạc Nhà Nước mới có tác dụng.

=> Từ khối lượng thi công thực tế và đã được các bên ký đưa vào đầu mục hồ sơ thanh toán theo quy định (với mẫu 8b Áp dụng đối với các khoản thanh toán vốn đầu tư thuộc nguồn vốn ngân sách nhà nước, vốn ngoài nước và mẫu 8a áp dụng đối với các khoản chi khoản chi thường xuyên, chi sự nghiệp có tính chất thường xuyên, chi chương trình mục tiêu quốc gia, chương trình mục tiêu sử dụng kinh phí sự nghiệp) nếu đưa vào sai mẫu hoặc đầu mục hợp đồng A-B thì nội dung đó coi như không hợp lệ và phải làm lại

Bạn phải làm các biên bản nghiệm thu cho các đầu việc thanh toán này song song với bảng khối lượng nghiệm thu, bảng giá trị thanh toán

- Thanh toán theo đợt thì bạn cần các biên bản nghiệm thu công việc (TT26/2016/BXD)

- Thanh toán giai đoạn thì bạn cần thêm các biên bản nghiệm thu giai đoạn (TT04/2019/BXD)

- Thanh toán quyết toán thì bạn cần tổng hợp thêm các biên bản pháp lý khác liên quan với Chủ đầu tư, thiết kế, bảo hành, thiết bị ....

Video chi tiết thực hiện hoàn thành 1 bộ hồ sơ nghiệm thu, thanh toán theo mẫu 8b và 8a

Mẫu hồ sơ ngiệm thu thanh toán đầy đủ theo đúng trình tự trên gửi bạn tham khảo

Để hoàn thành 1 bộ hồ sơ nghiệm thu thanh toán thì đơn giản như nội dung trên, còn với bộ hồ sơ quyết toán thì có thêm các biên bản pháp lý kèm theo. Ở đây mình chỉ giới thiệu về mẫu và trình tự bộ hồ sơ thanh toán đơn giản để bạn dể hình dung công việc của mình

Trình tự đóng hồ sơ thanh toán cơ bản theo NĐ11/2020/NĐ-CP

Bìa, giá trị cuối (có dấu pháp lý), bảng nghiệm thu khối lượng, bảng nghiệm thu khối lượng (có thể bảng xác định khối lượng và nghiệm thu chung 1 bảng), bảng giá trị thanh toán kho bạc (mẫu 8b).

Các bảng đóng đầu tiên trong quyển thanh toán để bài bản và chuyên nghiệp bạn đóng các nội dung này vào đầu tiên

Bo ho so thanh toan theo PL 8b va 8a Nghi dinh 11/2020/ND-CP

1. Khối lượng nghiệm thu chi tiết theo TT17/2019/BXD

Bảng nghiệm thu khối lượng chi tiết là bắt buộc với tất cả các bộ hồ sơ nghiệm thu thanh toán, tuy nhiên Kho Bạc không cần nội dung này mà chỉ cần bảng nghiệm thu khối lượng tổng theo đúng hợp đồng mà thôi. Hay nói cách khác phần nghiệm thu khối lượng chi tiết theo TT17/2019/BXD này dùng cho đơn vị thi công và TVGS (hoạc đơn vị tương đương) làm việc trực tiếp dưới hiện trường với nhau và thường nếu khối lượng lớn, nhiều thì họ lập riêng thành 1 quyển, với gói nhỏ họ đóng luôn vào cuối quyển thanh toán này luôn

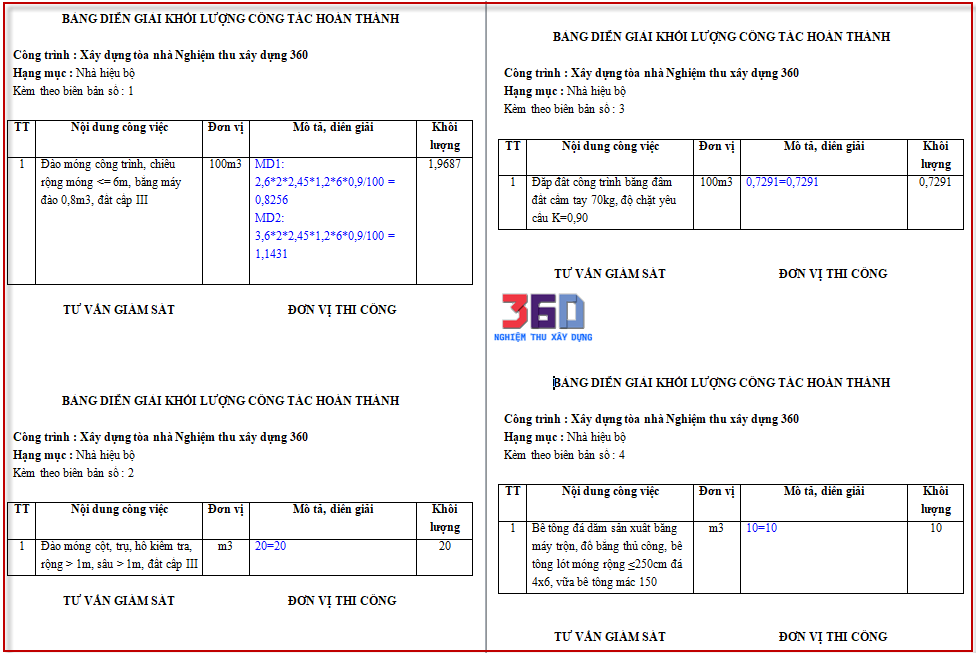

Bảng khối lượng nghiệm thu theo TT17.2019.BXD

2. Bảng nghiệm thu khối lượng hoàn thành

Bảng này thường đứng sau bảng giá trị thành tiền tổng và đứng trước bảng giá trị thanh toán 8b và nó chỉ gồm phần khối lượng và lũy kế khối lượng đến giai đoạn hiện tại. Tuy nhiên so với mẫu 3a và 04 trước đây thì nó có cấu tạo thành 2 cột chứ không còn 1 cột nữa. Nếu trước đây bạn chỉ cần kéo dài xuống dưới để tách phần khối lượng phát sinh thì bây giờ bạn có 2 cột phân biệt luôn

Tại bảng nghiệm thu khối lượng hoàn thành này thì buộc phải có 3 bên ký là Đơn vị thi công, TVGS (hoặc tương đương) và BQL (hoặc tương đương đại diện của Chủ đầu tư), cái này có đủ thông tin thực hiện phần nào, móng hay mặt, thân hay mái .... có lũy kế để bên Kho Bạc biết khối lượng thực hiện cho đến thời điểm hiện tại (tuy nhiên có nhiều bạn không đóng bảng nghiệm thu này vào cùng hồ sơ thanh toán).

Khối luơng nghiệm thu hoàn thành theo mẫu thanh toán 8b.2020

3. Bảng giá trị thanh toán 8b Nghị định 11/2020/NĐ-CP

Với mẫu thanh toán này bạn cần xác định CÁCH TÍNH trước vì trước đây nếu theo mẫu 3a và 04 thì bạn xử lý thành 2 bảng khác nhau nên không bị ảnh hưởng cách hiển thị như mẫu 8b hiện tại. Hiện tại cả giá trị thanh toán theo hợp đồng và cả giá trị thanh toán phát sinh được bố trí vào cùng 1 bảng (2 cột riêng) nên bạn cần xác định cách tính và giá trị cần thanh toán để quyết định cho việc có hay không có phát sinh trong đợt thanh toán này

Mẫu thanh toán phía dưới là giá trị tính bao gồm cả phát sinh theo 8b còn nếu bạn chỉ thực hiện mình thanh toán thì không cần làm gì cả, mạc định số liệu chuẩn luôn nằm ở giá trị thanh toán 8b rồi.

Hướng dẫn xác định giá trị theo biểu mẫu thanh toán 8b Nghị định 11.2020.NĐ-CP

4. Thanh toán theo mẫu 8a Nghị định 11/2020/NĐ-CP

Trường hợp công trình của bạn thuộc áp dụng đối với các khoản chi khoản chi thường xuyên, chi sự nghiệp có tính chất thường xuyên, chi chương trình mục tiêu quốc gia, chương trình mục tiêu sử dụng kinh phí sự nghiệp thì bạn không được sử dụng mẫu 8b nữa mà phải sử dụng mẫu 8a mới thanh toán với Kho Bạc Nhà Nước được

Bảng xác định giá trị hoàn thành thanh toán theo mẫu 8a Nghị định 11.2020.NĐ-CP

5. Các hồ sơ nghiệm thu bắt buộc đi kèm bộ hồ sơ thanh toán

Bạn có thể tham khảo List hồ sơ được xuất ra từ Phần mềm Nghiệm thu xây dựng 360 để biết thêm chi tiết đầy đủ của nó

List danh mục hồ sơ nghiệm thu theo 8b 2020

Phần pháp lý (mục I) thì bạn cần tổng hợp khi quyết toán còn giai đoạn thanh toán thì không cần đủ như vậy

Với 1 hồ sơ thanh toán thì phần nghiệm thu vật liệu, cấu kiện là không thể thiếu trong tập hồ sơ. Phần vật liệu nghiệm thu này lại được chi làm 2 loại là vật liệu đầu vào (trước khi thi công) và vật liệu hiện trường (trong quá trình thi công)

Phần nghiệm thu vật liệu đầu vào được hiểu như sau?

Theo quy định của TT26 thì mọi vật liệu trước khi đưa vào sử dụng cần phải thực hiện kiểm tra và theo TT19/2019/BXD và QCVN16:2019/BXD

Bạn cần phải list được chi tiết như nội dung trên và kiểm tra chính xác các loại vật liệu đó đã được thực hiện trước khi thi công chưa? nếu thiếu cần kiểm tra để bổ xung cho đủ và phù hợp

Bạn cần tổng hợp khối lượng để thực hiện theo tầng xuất trong quá trình thi công luôn chứ không phải chỉ trước khi thi công.

Về tầng xuất lấy mẫu thì cũng tùy thuộc mỗi loại vật liệu sẻ có tiêu chuẩn và tầng xuất thực hiện khác nhau

Đối với loại vật liệu nghiệm thu hiện trường trong công tác nghiệm thu thanh toán

Bạn cũng thực hiện tương tự phần vật liệu đầu vào nhựng là theo từng công tác trong quá trình thi công thực tế. Vật liệu cũng cần được lấy mẫu đúng theo tầng xuất quy định tùy vào từng loại vật liệu (theo tiêu chuẩn thi công và nghiệm thu của vật liệu đó) và bạn cũng cần 1 list thống kê lại chi tiết để thực hiện và kiểm tra nó

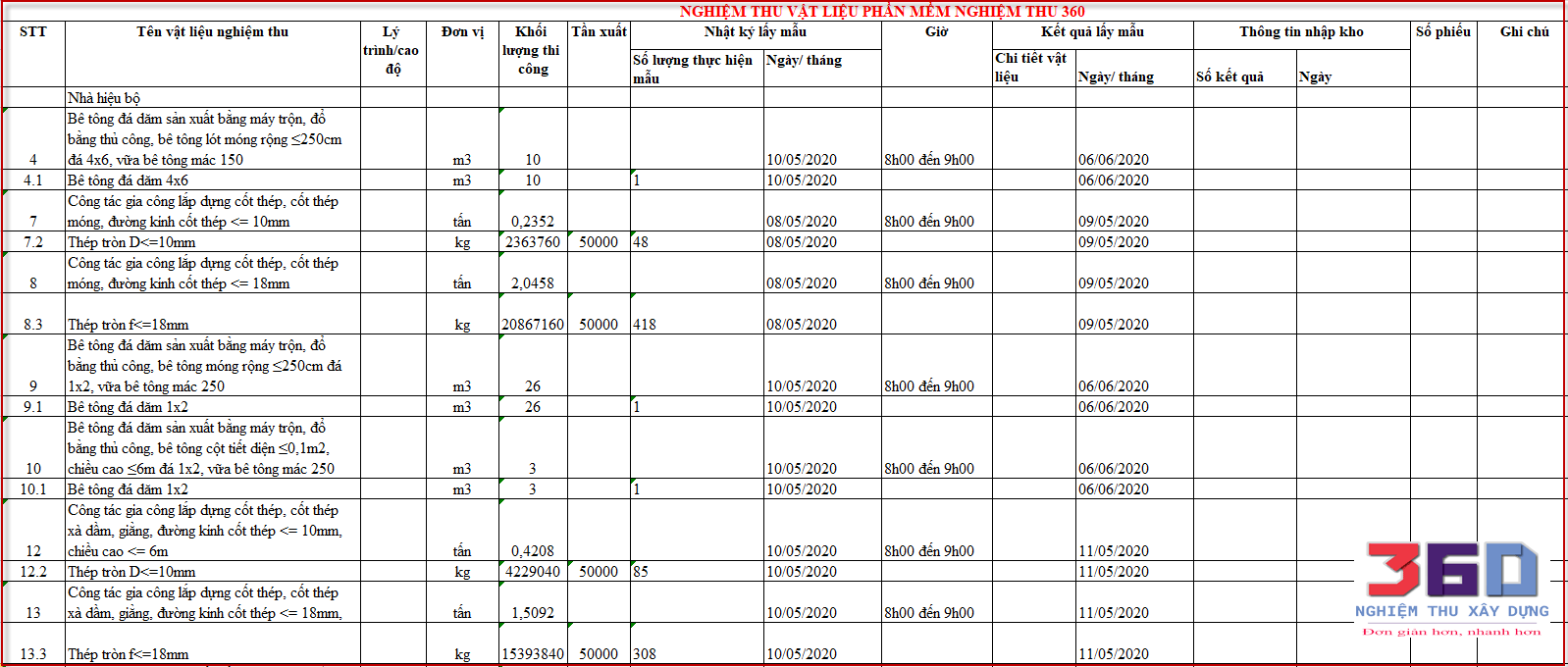

Danh mục nghiệm thu vật liệu theo QCVN 16.2019.BXD

6. Nhật ký thi công xây dựng

Nhật ký thi công là nội dung không thể tách rời trong bộ hồ sơ và nó phải đồng bộ với các biên bản nghiệm thu, biên bản lấy mẫu ... tất cả các biên bản con ngoài ra bạn có thể xem chi tiết nội dung nhật ký tại đây

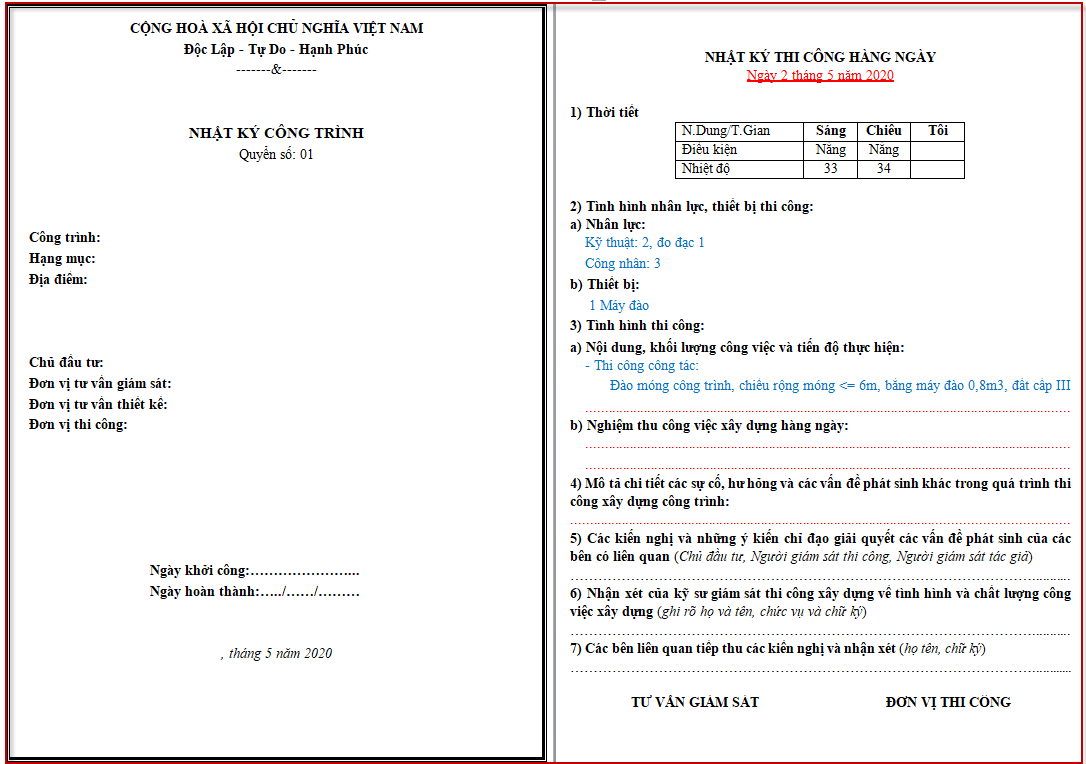

Nhật ký khi xuất ra có dạng như dưới

Nhật ký thi công theo TT26

7. Các biên bản nghiệm thu công việc, biên bản nghiệm thu vật liệu

Các biên bản nghiệm thu công việc xây dựng, nghiệm thu vật liệu (biên bản con) cũng là 1 phần không thể thiếu trong 1 bộ hồ sơ thanh toán

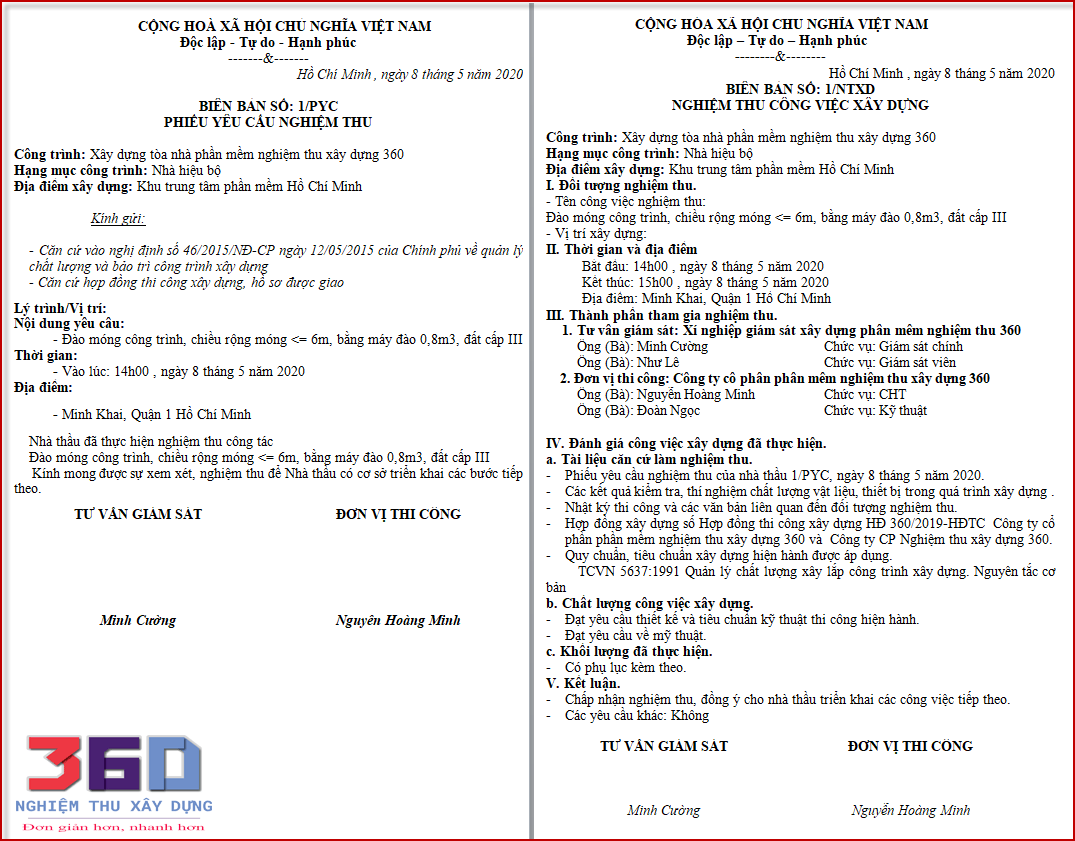

Bien bản nghiem thu theo TT26

8. Các sai sót thường găp trong hồ sơ thanh toán của bạn

- Do bảng thanh toán là excel nên sang 1 giai đoạn mới tiếp theo thì không còn bảng gốc lần trước nên các con số hợp đồng của các giai đoạn là không giống nhau hoàn toàn (chủ yếu chỉ là do làm tròn không đồng nhất) và cũng có thể do nhiều người làm nên khi ghép lại nó bị lệch số liệu hợp đồng là bình thường mà hầu hết 100% người làm hồ sơ đều từng gặp

= > Kinh nghiệm là luôn copy hợp đồng (file dự thầu) riêng để mỗi lần thanh toán có cái đó làm chuẩn, cứ 1 đợt tiếp theo thì copy thêm Sheet và linh cộng khối lượng lũy kế (không nên copy số vì có thể sảy ra sai do làm tròn) sang bảng thực hiện mới thì bạn sẻ luôn có 1 bảng thanh toán hoàn hảo và không bị sai. Tất nhiên nếu bạn dùng phần mềm Nghiệm thu xây dựng 360 thì không bao giờ bị lệch kể cả bạn có đi tiếp bao nhiêu lần thì quay lại các giai đoạn trước nó vẫn có 1 giá trị đúng như hồ sơ in ra trước đó.

- Sai do nhật ký viết 1 kiểu mà ngày trên biên bản nghiệm thu viết 1 kiểu

=> Kinh nghiệm là bạn nên list đầu việc, ngày tháng tương đồng công tác, chèn cột để nhập khối lượng để còn áng số nhân công, máy chi phù hợp. Tất nhiên là nếu dùng Phần mềm nghiệm thu xây dựng 360 thì bạn không cần làm điều này vì nó tự tra định mức theo quy định hiện hành để nhân khối lượng thi công rồi phân bổ cho các ngày cho bạn

- Sai khi thiếu vật liệu nghiệm thu do không biết công tác đó có phải nghiệm thu vật liệu hay không? tầng xuất lấy mẫu thí nghiệm là bao nhiêu?

= > Kinh nghiệm từ mình là lên list nghiệm thu thanh toán rồi xem những vật liệu nào liên quan đến kết cấu thì đi tìm tiêu chuẩn "Thi công và nghiệm thu" cho nó để thực hiện là được. Tất nhiên nếu sử dụng Phần mềm Quản lý chất lượng 360 thì không cần

- Sai do không có phương pháp kiểm tra sự phù hợp của các công tác gối đầu nhau có bị đá không, nhiều khi ván khuôn, cốt thép chưa nghiệm thu nhưng vẫn thi công đổ bê tông

= > Kinh nghiệm là bạn nên vẽ mô tả trình tự thi công của công tác liên quan công tác nghiệm thu sẻ thấy được hết. Tất nhiên bạn có thể kiểm tra trực quan rất nhanh và đơn giản qua biểu đồ kiểm soát sau của phần mềm Nghiệm thu xây dựng 360, biểu đồ này được thực hiện tự động và sử dụng cho nhiều mục đính như làm báo cáo, tiến độ dự thầu, và dùng làm kiểm soát đường găng của công tác nghiệm thu

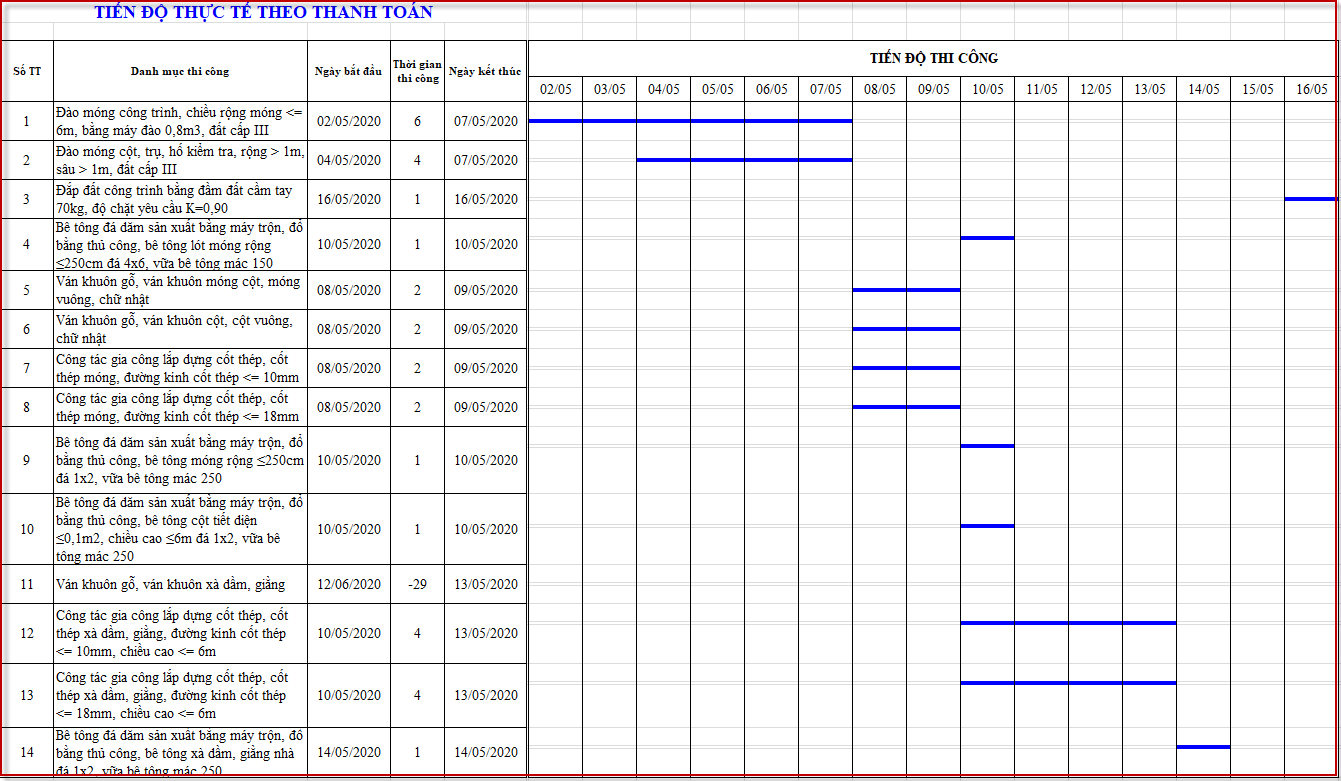

Kiểm soát đầu việc nghiệm thu qua bảng tiến độ

Còn nhiều nội dung khác mà bạn cần tìm hiểu để thực hiện hoàn chình bộ hồ sơ nghiệm thu thanh toán. Tuy nhiên bạn có thể thực hiện nó trên Phần mềm Nghiệm thu và Quản lý chất lượng 360 vì nó có thể xử lý tất cả các vướng mắc trên cho bạn để hoàn thành bộ hồ sơ nhanh hơn, đơn giản hơn, luôn luôn phù hợp mọi giá trị và bảng biểu, phần mềm luôn luôn được cập nhật miễn phí để tối ưu cho người sử dụng và là phần mềm dể sử dụng nhất kể cả bạn chưa từng làm công tác nghiệm thu, hoàn công quyết toán hay chưa từng thi công vẫn có thể làm được công tác nghiệm thu thanh toán trên phần mềm này.

Tải ngay bộ cài miễn phí phần thanh toán 8b và 8a: TẢI VỀ

CÁC NỘI DUNG KHÁC CÓ THỂ BẠN QUAN TÂM

- Hướng dẫn lập hồ sơ nghiệm thu, hoàn công, quyết toán

 + Tham khảo chức năng viết nhật ký tự động hoàn toàn miễn phí

 + Các biên bản nghiệm thu được thực hiện như thế nào?

- Hướng dẫn lập hồ sơ dự toán, đấu thầu

- Hướng dẫn các nội dung cho bạn nào làm về Quản lý dự án

= > Tải bộ hồ sơ mẫu với đầy đủ tất cả các nội dung trên

MỌI CHI TIẾT XIN LIÊN HỆ PHẦN MỀM NGHIỆM THU XÂY DỰNG 360

Địa chỉ: 103/28D Văn Thân, P.8, Q.6, TP.HCM
Liên hệ: Zalo 0787 64 65 68 - ĐT 096 636 0702
Email: nghiemthuxaydung.qlcl@gmail.com
Website: NTXD360.com - nghiemthuxaydung.com

Bài viết liên quan

Hướng dẫn áp dụng thuế giá trị gia tăng theo Nghị định số 15/2022/NĐ-CP đối với xây dựng, lắp đặt

Hướng dẫn áp dụng thuế giá trị gia tăng theo Nghị định số 15/2022/NĐ-CP đối với xây dựng, lắp đặt

Ngày 08/4/2022 Bộ Xây dựng đã có văn bản số 1175/BXD-KTXD đề nghị Bộ Tài chính hướng dẫn xác định thuế GTGT trong hoạt động xây dựng theo Nghị định số 15/2022/NĐ-CP nhằm đảm bảo phù hợp với đặc thù của ngành Xây dựng.

Thi công mặt đường láng nhũ tương nhựa đường a xít

Thi công mặt đường láng nhũ tương nhựa đường a xít

Láng nhũ tương nhựa đường a xít mặt đường các loại được thi công theo kiểu láng nhựa một lớp, hai lớp hay ba lớp. Sử dụng kiểu nào là do tư vấn thiết kế quy định. Có thể tham khảo Bảng sau hướng dẫn về các trường hợp sử dụng.

Giám sát, kiểm tra và nghiệm thu mặt đường láng nhũ tương nhựa đường axit

Giám sát, kiểm tra và nghiệm thu mặt đường láng nhũ tương nhựa đường axit

Việc giám sát kiểm tra được tiến hành thường xuyên trước, trong và sau khi làm lớp láng nhũ tương nhựa đường a xít trên các loại mặt đường

8 giai đoạn thi công mặt đường bê tông nhựa

8 giai đoạn thi công mặt đường bê tông nhựa

Thi công mặt đường bê tông nhựa là quy trình yêu cầu độ khó và kỹ thuật cao của người thực hiện. Các công đoạn, máy móc chuyên dụng đều phải đảm bảo theo quy chuẩn điều kiện thi công.

Nghị định 41/2022/NĐ-CP Sửa đổi, bổ sung Nghị định số 123/2020/NĐ về hóa đơn, chứng từ và Nghị định số 15/2022/NĐ-CP quy định miễn, giảm thuế

Nghị định 41/2022/NĐ-CP Sửa đổi, bổ sung Nghị định số 123/2020/NĐ về hóa đơn, chứng từ và Nghị định số 15/2022/NĐ-CP quy định miễn, giảm thuế

Ngày 20 thắng ở thất 2022 Chính Phủ ban hành Nghị định Số: 41/2022/NĐ-CP Sửa đổi, bổ sung một số điều của Nghị định số 123/2020/NĐ-CP, Nghị định số 15/2022/NĐ-CP

Công văn Số: 1037/QĐ-BKHCN công bố tiêu chuẩn TCVN 13567:2022 Lớp mặt đường bằng hỗn hợp nhựa nóng

Công văn Số: 1037/QĐ-BKHCN công bố tiêu chuẩn TCVN 13567:2022 Lớp mặt đường bằng hỗn hợp nhựa nóng

Ngày 20 tháng 6 năm 2022 Bộ khoa học và công nghệ ban hành công văn Số: 1037/QĐ-BKHCN  Công bố 03 tiêu chuẩn TCVN 13567:2022 Lớp mặt đường bằng hỗn hợp nhựa nóng - Thi công và nghiệm thu

Quy trình thi công và nghiệm thu thảm bê tông đường nhựa

Quy trình thi công và nghiệm thu thảm bê tông đường nhựa

Tùy theo tình hình thi công tại các khu vực lân cận công trường có thể tổ chức thi công rải thảm bê tông nhựa vào ban đêm. riêng công tác cào bóc tùy theo tiến độ có thể tổ chức vào cả ban đêm và ban ngày, tổ chức thi công 02 ca/ngày làm việc để rút ngắn thời gian thi công.

Thông tư 08/2022/TT-BKHĐT cung cấp, đăng tải thông tin về đấu thầu và lựa chọn nhà thầu qua mạng

Thông tư 08/2022/TT-BKHĐT cung cấp, đăng tải thông tin về đấu thầu và lựa chọn nhà thầu qua mạng

Ngày 31/5/2022 Bộ Kế hoạch và Đầu tư vừa ban hành Thông tư số 08/2022/TT-BKHĐT V/v quy định chi tiết việc cung cấp, đăng tải thông tin về đấu thầu và lựa chọn nhà thầu trên Hệ thống mạng đấu thầu quốc gia. Thông tư 08 này có hiệu lực thi hành kể từ ngày 01 tháng 8 năm 2022.

Kiểm tra chất lượng thi công và nghiệm thu rải lớp bê tông nhựa

Kiểm tra chất lượng thi công và nghiệm thu rải lớp bê tông nhựa

Việc giám sát kiểm tra tiến hành thường xuyên trước khi rải, trong khi rải và sau khi rải lớp bê tông nhựa.

Sau khi thi công hoàn chỉnh mặt đường bê tông nhựa phải tiến hành nghiệm thu. Các yêu cầu phải thoả mãn trong quá trình nghiệm thu mặt đường bê tông nhựa

Quy trình thi công lớp mặt bê tông nhựa

Quy trình thi công lớp mặt bê tông nhựa

Sau khi thi công xong các lớp móng và được nghiệm thu theo quy định của dự án Nhà thầu sẽ tiến hành chuẩn bị trang thiết bị thi công, vật liệu để thi công lớp mặt bê tông nhựa.

Yêu cầu kỹ thuật và sai số cho phép khi công lớp bê tông nhựa chặt C12.5

Yêu cầu kỹ thuật và sai số cho phép khi công lớp bê tông nhựa chặt C12.5

1. Cốt liệu thô - đá dăm: Theo TCVN 8819:2011 và Chỉ dẫn kỹ thuật.

2. Bột khoáng: Theo TCVN 8819:2011 và Chỉ dẫn kỹ thuật

3. Nhựa đường: Theo TCVN 7493:2005 và Chỉ dẫn kỹ thuật.

....

Quy định về quản lý, sử dụng các khoản thu, chi trong quá trình lựa chọn nhà đầu tư

Quy định về quản lý, sử dụng các khoản thu, chi trong quá trình lựa chọn nhà đầu tư

Ngày 09 tháng 02 năm 2022 Bộ tài chính ban hành thông tư Số: 08/2022/TT-BTC Quy định về quản lý, sử dụng các khoản thu, chi trong quá trình lựa chọn nhà đầu tư

Dự thảo Nghị định sửa đổi, bổ sung một số điều của các Nghị định thuộc lĩnh vực quản lý nhà nước

Dự thảo Nghị định sửa đổi, bổ sung một số điều của các Nghị định thuộc lĩnh vực quản lý nhà nước

Trên Cổng thông tin điện tử Chính phủ đã đang lấy ý kiến Bản dự thảo Lần 02 ngày 06/06/2022 - Dự thảo Nghị định sửa đổi, bổ sung một số điều của các Nghị định thuộc lĩnh vực quản lý nhà nước của Bộ Xây dựng.

Sử dụng vốn vay nước ngoài để thanh toán thuế đối với các Dự án đã  ký Hiệp định vay nước ngoài

Sử dụng vốn vay nước ngoài để thanh toán thuế đối với các Dự án đã  ký Hiệp định vay nước ngoài

Ngày 28 tháng 12 năm 2020 Bộ Tài Chính có ban hành công văn Số:15962/BTC-QLN về việc sử dụng vốn vay nước ngoài để thanh toán thuế đối với các Dự án đã  ký Hiệp định vay nước ngoài

Hướng dẫn chức năng, nhiệm vụ, quyền hạn của Sở Kế hoạch và Đầu tư và Phòng Tài chính – Kế hoạch

Hướng dẫn chức năng, nhiệm vụ, quyền hạn của Sở Kế hoạch và Đầu tư và Phòng Tài chính – Kế hoạch

Thông tư số 05/2022/TT-BKHĐT ngày 06/05/2022 của Bộ Kế hoạch và Đầu tư Hướng dẫn chức năng, nhiệm vụ, quyền hạn của Sở Kế hoạch và Đầu tư thuộc Ủy ban nhân dân cấp tỉnh và Phòng Tài chính – Kế hoạch thuộc Ủy ban nhân dân cấp huyện

  • ‹
  • 1
  • 2
  • 3
  • 4
  • 5
  • 6
  • 7
  • 8
  • ...
  • 19
  • 20
  • ›
  • CÔNG TY CP CN TBT VIỆT NAM -MST:2803009275. Số:1580/2019/QTG
  • Địa chỉ: 122, đường Lê Lai, Khu phố 4, Phường Bắc Sơn, Thị xã Bỉm Sơn, Tỉnh Thanh Hoá
  • Hotline: 0787 64 65 68 (Phản ánh chất lượng hỗ trợ 090 336 7479 Mr Thắng)
  • Email: nghiemthuxaydung.qlcl@gmail.com
  • Website: NTXD360.com - nghiemthuxaydung.com

Chi nhánh

  • Thành phố Hà Nội

    Nguyễn Thị Thúy (Xa La, Hà Đông, Hà Nội) ĐT: 0971 954 610
  • Thành phố Hồ Chí Minh

    Ths. Nguyễn Quốc Phil (33, Q2, Hồ Chí Minh) ĐT: 09 464 132 44
  • Tỉnh Thanh Hóa

    Dương Tất Thắng ĐT: 090.336.7479-096.636.0702
Hotline: 0787646568(Phảnánhchấtlượnghỗtrợ0903367479MrThắng)
Facebook Youtube Zalo: 0787 64 65 68 (Phản ánh chất lượng hỗ trợ 090 336 7479 Mr Thắng)
