Nhật ký thi công – Những điều bạn cần biết để tránh sai sót
Phần mềm nghiệm thu xây dụng 360 sẽ trình bày những điều người viết nhật ký thi công cần biết để tránh nhưng sai sót không đáng có.
Danh mục
Bộ phận bán hàng
SĐT: 0787 64 65 68
Zalo: 0971 954 610
SĐT: 0377 101 345
Zalo: 0377 101 345
SĐT: 098 884 9199
Zalo: 098 884 9199
Danh sách đại lý
Giáp Bát - Hà Nội
Xuân TrườngThanh Hóa
Mr Minh QuyếtNghệ An
Hà Anh TuấnKhánh Hòa
Mr TuấnĐắk Nông
Mr HảiĐồng Nai - Bình Dương
Mr Trường (Giảng viên ĐH CN ĐN)Tây Ninh -Long An
Mr CườngThanh Hóa
Mr TrườngVĩnh Long - Đồng Tháp
Mr ThọĐồng Nai - B.R Vũng Tầu
Mr TrườngQuận 2 + 9 Hồ Chí Minh
Mr Phil (đồng tác giả)Hoàng Mai-Hà Nội
Quyết ThắngSupport online
Ms Thúy
0787 64 65 68
Mr Hòa
0377 101 345
Mr Quyết
098 884 9199

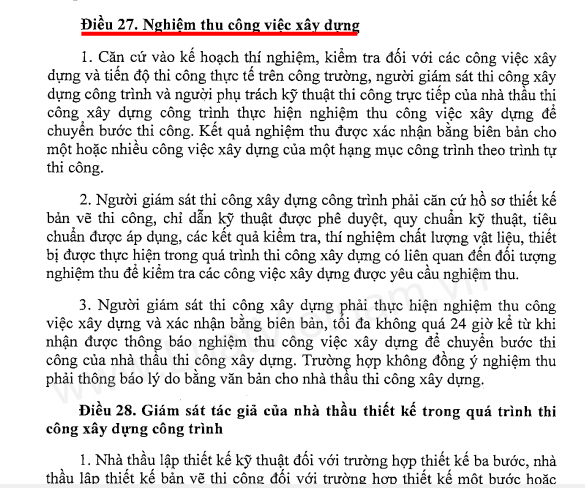

Việc nghiệm thu công việc xây dựng phải dựa trên những căn cứ được quy định tại Điều 27 Nghị định 46/2015/NĐ-CP như sau:
1. Căn cứ vào kế hoạch thí nghiệm, kiểm tra đối với các công việc xây dựng và tiến độ thi công thực tế trên công trường, người giám sát thi công xây dựng công trình và người phụ trách kỹ thuật thi công trực tiếp của nhà thầu thi công xây dựng công trình thực hiện nghiệm thu công việc xây dựng để chuyển bước thi công. Kết quả nghiệm thu được xác nhận bằng biên bản cho một hoặc nhiều công việc xây dựng của một hạng mục công trình theo trình tự thi công.
2. Người giám sát thi công xây dựng công trình phải căn cứ hồ sơ thiết kế bản vẽ thi công, chỉ dẫn kỹ thuật được phê duyệt, quy chuẩn kỹ thuật, tiêu chuẩn được áp dụng, các kết quả kiểm tra, thí nghiệm chất lượng vật liệu, thiết bị được thực hiện trong quá trình thi công xây dựng có liên quan đến đối tượng nghiệm thu để kiểm tra các công việc xây dựng được yêu cầu nghiệm thu.
3. Người giám sát thi công xây dựng phải thực hiện nghiệm thu công việc xây dựng và xác nhận bằng biên bản, tối đa không quá 24 giờ kể từ khi nhận được thông báo nghiệm thu công việc xây dựng để chuyển bước thi công của nhà thầu thi công xây dựng. Trường hợp không đồng ý nghiệm thu phải thông báo lý do bằng văn bản cho nhà thầu thi công xây dựng.
Công tác nghiệm thu công việc xây dựng (công tác đất, cốp pha, cốt thép, bê tông, khối xây, cấu kiện, bộ phận kết cấu công trình, lắp đặt thiết bị và chạy thử không tải); tùy tình hình thực tế mà tổ chức thực hiện theo quy định.
– Kiểm tra hiện trạng đối tượng nghiệm thu.
– Kiểm tra hệ thống chống đỡ tạm, giàn giáo và các giải pháp bảo đảm an toàn.
– Kiểm tra các kết quả thử nghiệm, đo lường để xác định chất lượng và khối lượng của vật liệu, cấu kiện xây dựng, kết cấu, bộ phận công trình, máy móc thiết bị, trong đó công việc kiểm tra là bắt buộc đối với:
+ Kết quả thử nghiệm chất lượng về biện pháp gia cố nền, sức chịu tải của cọc móng
+ Kết quả thí nghiệm đất (đá) đắp.
+ Kết quả thí nghiệm bê tông, cốt thép, kết cấu thép.
+ Kết quả thí nghiệm liên kết hàn, bu lông cường độ cao của kết cấu thép.
+ Kết quả kiểm tra ứng suất, biến dạng của cốt thép ứng suất trước.
+ Kết quả thử nghiệm kết cấu (nếu có): vì kèo thép, kết cấu chịu lực…
+ Kết quả kiểm tra khối lượng của kết cấu, bộ phận hoặc công trình.
– Đối chiếu và so sánh những kết quả kiểm tra nêu trên với thiết kế được duyệt, quy chuẩn và tiêu chuẩn xây dựng, chỉ dẫn kỹ thuật của nhà sản xuất.
– Đánh giá kết quả công việc, đánh giá chất lượng đối với từng công việc xây dựng; lập bản vẽ hoàn công công việc. Cho phép chuyển công việc tiếp theo khi công việc trước đủ điều kiện nghiệm thu.
Từ các cơ sở nêu trên, lập biên bản nghiệm thu (kèm theo bản vẽ hoàn công).
– Khi lấy mẫu thí nghiệm phải lập biên bản lấy mẫu có đại diện của A (giám sát), B cùng ký. Biên bản lấy mẫu phải ghi rõ quy cách mẫu, số lượng mẫu, ký hiệu mẫu, thời gian lấy mẫu và cấu kiện lấy mẫu.
– Số lượng mẫu thí nghiệm được lấy phải tuân theo tiêu chuẩn xây dựng đã được quy định. Nếu lấy ít hơn sẽ không đủ căn cứ kết luận chất lượng cấu kiện, ngược lại lấy quá nhiều sẽ gây lãng phí.
– Với các mẫu đưa đi thí nghiệm, phải có biên bản bàn giao mẫu giữa bên A, bên B và đại diện tổ chức thí nghiệm. Bản kết quả thí nghiệm mẫu phải được tiến hành ở những phòng thí nghiệm với các thiết bị thí nghiệm đã được công nhận hợp chuẩn (LAS…). Hồ sơ thí nghiệm phải được lưu trữ theo quy định hiện hành.
– Nghiệm thu công việc xây dựng phải tiến hành cho từng công tác, từng cấu kiện bộ phận, biên bản nghiệm thu phải ghi rõ tên công tác, cấu kiện được nghiệm thu và phải ghi đầy đủ các mục đã qui định theo mẫu.

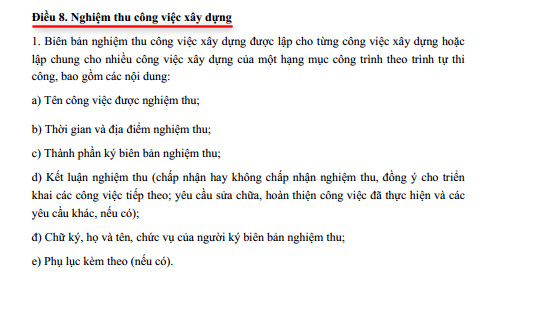

Nội dung trong biên bản nghiệm thu công việc xây dựng được quy định tại Khoản 1 Điều 8 Thông tư 26/2016/TT-BXD quy định về quản lý chất lượng và bảo trì công trình xây dựng do Bộ trưởng Bộ Xây dựng ban hành như sau:
Biên bản nghiệm thu công việc xây dựng được lập cho từng công việc xây dựng hoặc lập chung cho nhiều công việc xây dựng của một hạng mục công trình theo trình tự thi công, bao gồm các nội dung:
a) Tên công việc được nghiệm thu;
b) Thời gian và địa điểm nghiệm thu;
c) Thành phần ký biên bản nghiệm thu;
d) Kết luận nghiệm thu (chấp nhận hay không chấp nhận nghiệm thu, đồng ý cho triển khai các công việc tiếp theo; yêu cầu sửa chữa, hoàn thiện công việc đã thực hiện và các yêu cầu khác, nếu có);
đ) Chữ ký, họ và tên, chức vụ của người ký biên bản nghiệm thu;
e) Phụ lục kèm theo (nếu có).
Trên đây là các lưu ý khi tiến hành nghiệm thu công việc xây dựng, và các nội dung trong biên bản nghiệm thu được pháp luật quy định mà Nghiệm thu xây dựng 360 muốn giới thiệu tới các bạn rong bài viết này. Để hiểu rõ và chi tiết hơn về biên bản nghiệm thu công việc xây dựng bạn có thể tham khảo thêm tại “Hướng dẫn tạo và xuất biên bản nghiệm thu xây dựng”
Bài viết liên quan
Nhật ký thi công – Những điều bạn cần biết để tránh sai sót
Phần mềm nghiệm thu xây dụng 360 sẽ trình bày những điều người viết nhật ký thi công cần biết để tránh nhưng sai sót không đáng có.
An toàn trong thi công - dự thảo Nghị định thay thế Nghị định 46/2015/NĐ-CP
Quản lý nhà nước về an toàn trong thi công xây dựng công trình là một điểm mới trong dự thảo thay thế Nghị định số 46/2015/NĐ-CP của Chính phủ : Về quản lý chất lượng và bảo trì công trình xây dựng đang được ban soạn thảo lấy ý kiến để hoàn thiện dự thảo
Phần mềm nhật ký thi công tự động miễn phí vĩnh viễn
Nghiệm thu xây dựng 360 Với mong muốn xây dựng nên 1 sản phẩm có giá trị cao và miễn phí cho anh em xây dựng, Phần mềm nghiệm thu xây dựng 360 đóng góp cho anh em 1 sản phẩm tối ưu cho người dùng hoàn toàn miễn phí vĩnh viễn
Các tính năng bản cập nhật phần mềm nghiệm thu xây dựng 360 ngày 10/01/2021
Kính gửi khách hàng sử dụng Phần mềm nghiệm thu xây dựng 360 tính năng mới cập nhật
Quy định về thí nghiệm đối chứng, kiểm định chất lượng, khả năng chịu lực của kết cấu công trình
Phần mềm Quản lý chất lượng 360 chia sẻ với bạn về chi tiết quy định vấn đề về thí nghiệm đối chứng theo quy định hiện hành
Cách Quản lý và viết nhật ký thi công xây dựng nhanh, đơn giản và chính xác nhất
Phần mềm Quản lý chất lượng 360 hướng dẫn bạn cách quản lý nhật ký thi công nhanh, đơn giản và chính xác nhất
Chi tiết Thông Tư Nhân công, máy, tổng mức ... thay thế TT cũ của Nghị Định 68/2019/NĐ-CP [DỰTHẢO]
Phần mềm nghiệm thu hoàn công quyết toán 360 tổng hợp nội dung các thông tư mới cho bạn
Dự toán của gói thầu" là gì? Giá gói thầu có bao gồm chi phí dự phòng?
Phần Mềm Nghiệm thu xây dựng 360 tổng hợp một số nội dung về Dự toán của gói thầu, Giá gói thầu .
Tặng phần mềm nhật ký thi công online miễn phí có sẵn tiến độ và quyết toán
Phần mềm nghiệm thu xây dựng 360 tặng bạn chức năng làm nhật ký thi công rất hay và rất nhanh
Dự thảo về chi phí quản lý đầu tư xây dựng 2020 thay thế Nghị định 68/2019/NĐ-CP và các Thông tư
Phần mềm nghiệm thu xây dựng 360 tổng hợp một số nội dung về dự thảo thay thế Nghị định 68 năm 2019 Chính Phủ để bạn tham khảo
Điểm mới trong Dự thảo Nghị định mới thay thế NĐ46/2015 Quản lý chất lượng, thi công xây dựng
Một số điểm mới đáng chú ý được trình bày trong Dự thảo nghị định Quy định chi tiết một số nội dung về quản lý chất lượng, thi công xây dựng và bảo trì công trình xây dựng (thay thế Nghị 46/2015/NĐ-CP về quản lý chất lượng và bảo trì công trình xây dựng ngày 12 tháng 05 năm 2015)
Cách kiểm tra hệ số lu lèn và hệ số rải của một số vật liệu như đất, đá, cát, bê tông nhựa
Hệ số rải bằng tỉ số giữa chiều dày lớp vật liệu khi san rải và chiều dày lớp vật liệu sau khi đã lu lèn đạt độ chặt yêu cầu. sau đây phần mềm Quản lý chất lượng 360 đã tổng hợp và trình bày cụ thể hơn đến các bạn như sau
Xác định độ ẩm tối ưu của đất trong công tác đầm nén lu lèn
Độ ẩm là một trong những nhân tố quan trọng nhất ảnh hưởng đến quá trình đầm nén đất mà phần mềm Quản lý chất lượng 360 đả tổng hợp cho bạn như sau
CÁC SAI SÓT TRONG QUÁ TRÌNH NGHIỆM THU QUYẾT TOÁN DỰ ÁN (PHẦN III)
MỘT SỐ SAI SÓT, GIAN LẬN THƯỜNG GẶP TRONG THỰC HIỆN DỰ ÁN (Ban hành kèm theo Quyết định số 03/2012/QĐ-KTNN ngày 04 tháng 04 năm 2012 của Tổng Kiểm toán Nhà nước)
CÁC SAI SÓT TRONG QUÁ TRÌNH NGHIỆM THU QUYẾT TOÁN DỰ ÁN (PHẦN II)
Trong quá trình nghiệm thu thanh quyết toán dự án thường các kiểm toán luôn tìm được nhiều sai sót trong quá trình đầu tư.
Phần II: Kiểm toán tính kinh tế, tính hiệu quả, tính hiệu lực của dự án đầu tư xây dựng công trình
