Kiểm tra lại loại công trình, cấp công trình… lựa chọn bảng đúng theo dự toán gốc

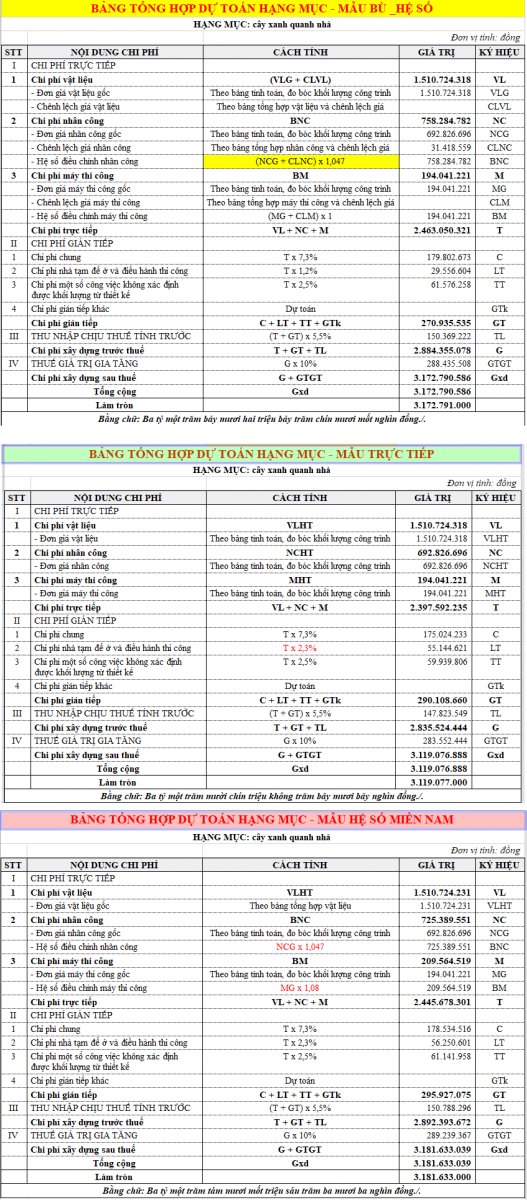

11. Kết quả so sánh với giá trị bạn đầu
Kiểm tra giá trị gốc của dự toán thẩm tra và giá trị chạy lại sau thẩm tra tính được
II.CHI TIẾT THỰC HIỆN
1.Những nội dung cần thẩm tra dự toán
Khi đơn vị thẩm tra nhận được 1 file cần thẩm tra thông thường sẽ dùng phần mềm chạy lại giá trị mới để so sánh giá trị của dự toán gốc và kiểm tra đơn giá vật liệu, nhân công, máy gốc so với giá in ra của Sở còn với dự toán F1 thì đơn vị thẩm tra chỉ cần nhập nguyên file nhận được từ fie của đơn vị thiết kế thì phần mềm sẽ báo lại giá trị SAI đơn giá gốc của Sở và SAI định mức so với định mức BXD
Dưới đây là 1 file mà tôi muốn kiểm tra chi tiết của nó cả giá gốc và hao phí định mức

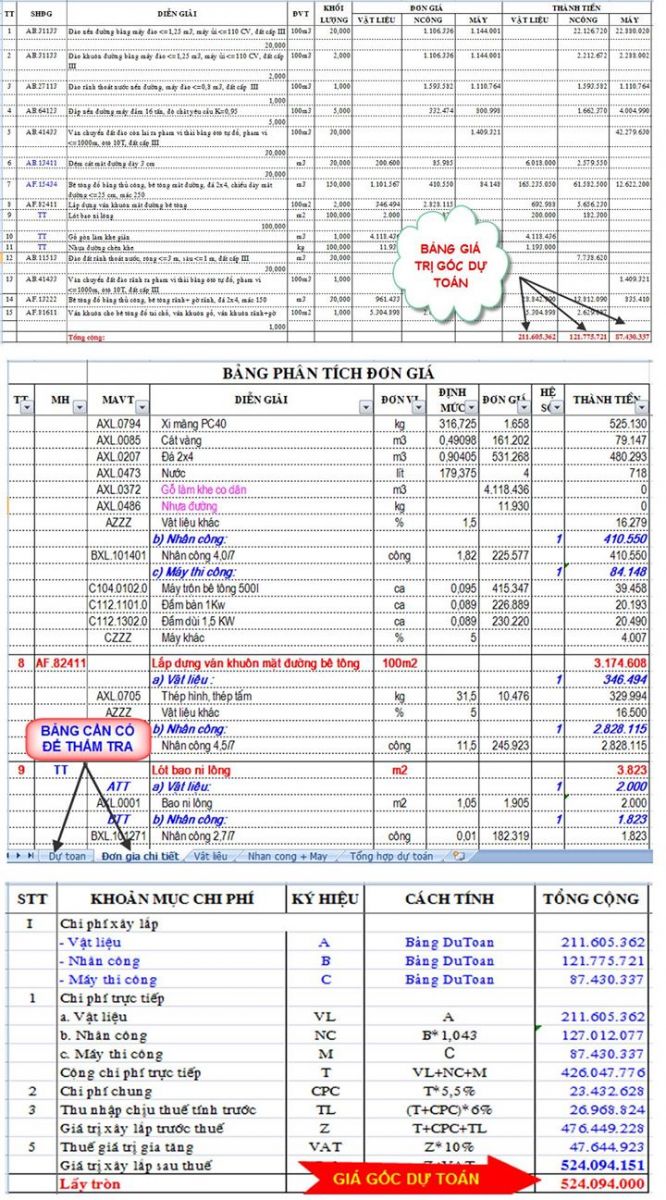

Với bảng giá gốc ta có giá vật liệu là 211 605 362, Nhân công là 121 775 721, Máy là 87 430 337. Bảng tiếp theo là bảng giá chi tiết như sau:
- Bảng tiếp theo bạn cần nhập là bảng “ Hao phí vật tư” các bảng nhập được là “Hao phí vật tư”, “Đơn giá chi tiết”, hoặc “Phân tích vật tư” trình tự nhập giống phần nhaập trên cứ nhập theo đúng thứ tự trên Excel là được
Chú ý: Bảng này có thể nhập hoặc không nhập (nếu dự toán thì có thể không cần nhập còn dự thầu thì phải nhập nó mới kiểm tra được hao phí chi tiết)

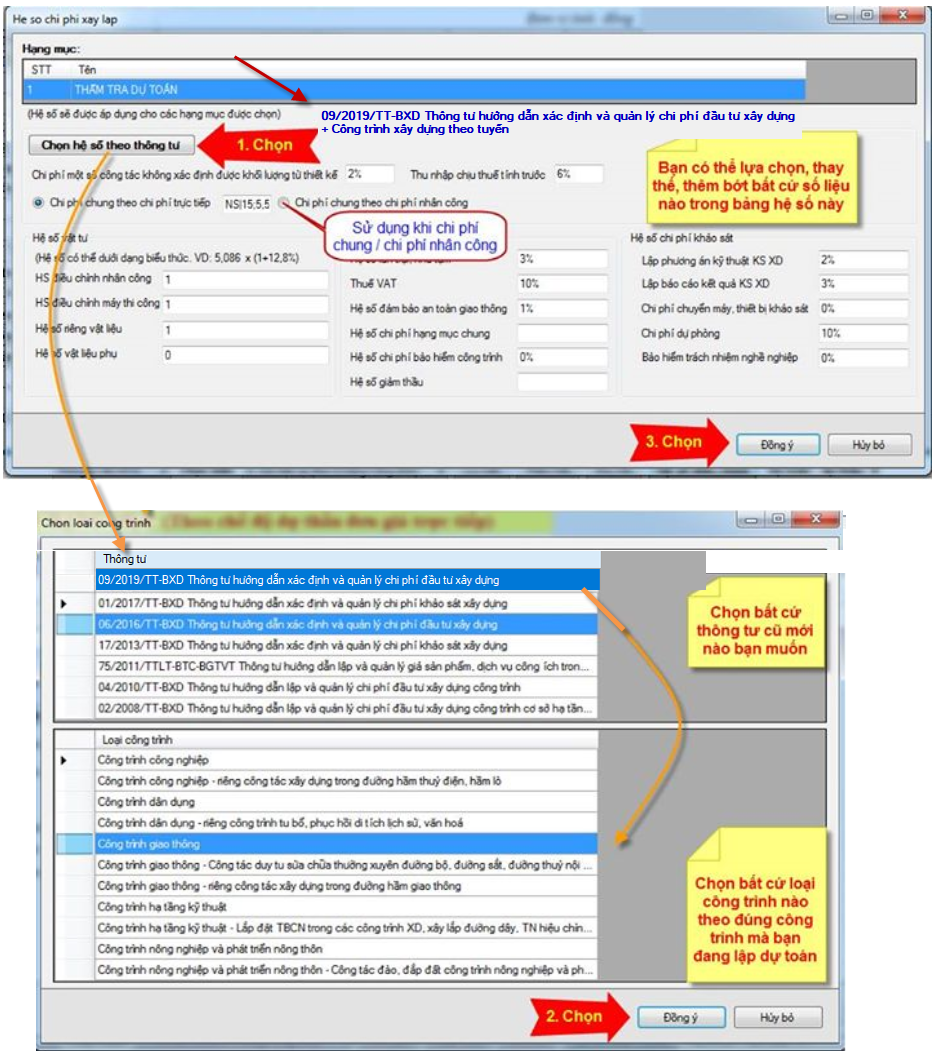

3. Thẩm tra dự toán

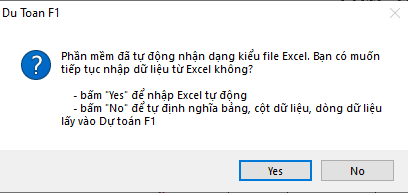

Sau khi nhập xong cả 2 bảng thì tiến hành nhấn “Đồng ý” và nhấn chọn Yes để đọc tự động hoặc No để chọn cọt thử công
Sau đó chọn "Giữ nguyên dữ liệu"
Nhấn Yes nếu muốn tính lại số liệu để kiểm tra
Tiếp theo bạn nhân vào Thẩm tra để phần mềm kiểm tra chi tiết sai xót
Khi này phần mềm hiện 2 bảng màu đỏ phía dưới bên trái góc dưới của màn hình
Bảng “Thẩm tra đơn giá” là bảng kiểm tra sai xót so với đơn giá công trình được Sở ban hành
Bảng “ Thẩm tra định mức” là bảng kiểm tra chi tiết định mức của dự toán so với ĐM của BXD
- Ở hình trên các dòng bị gạch là giá trị bị sai so với đơn giá gốc được công bố. Bảng này sai nhiều là vì đang sử dụng đơn giá hiện tại nên khác với đơn giá gốc. Cột nhân công có màu vàng và không gạch đây là bảng giá gốc (do dùng gia gốc nhân hệ số) sau này nhân hệ số bên bảng tổng hợp nên bảng này để nguyên giá trị gốc theo đúng công bố trong bộ đơn giá công trình nên phần mềm không gạch.

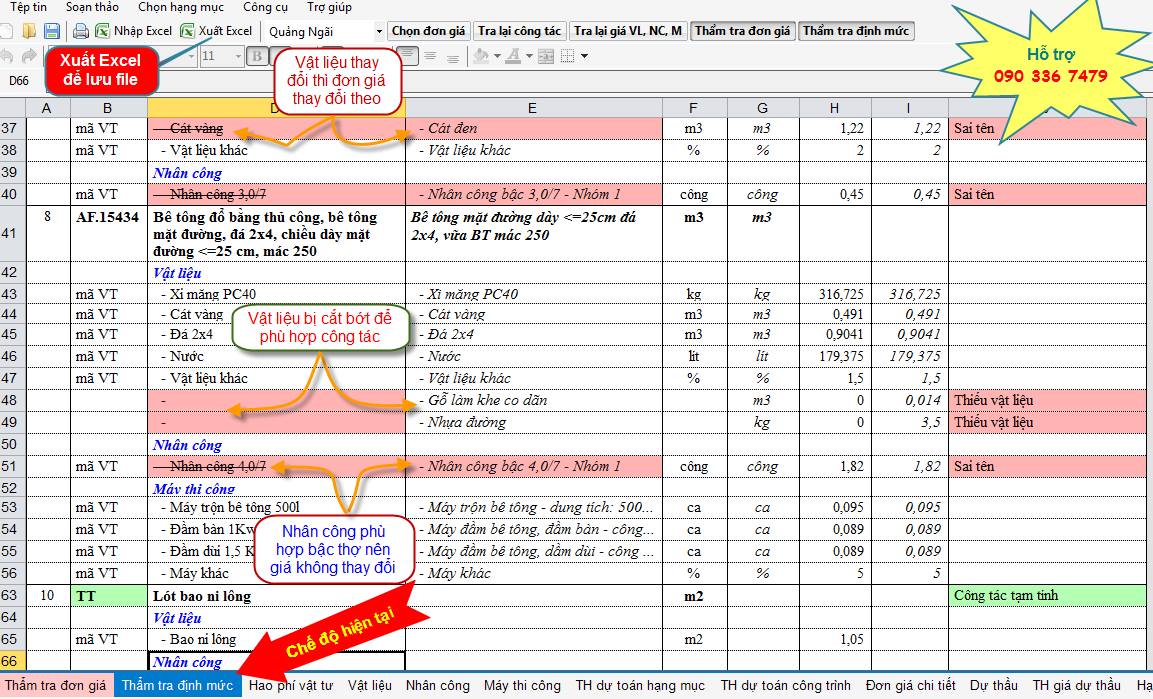

- Chuyển sang bảng “Thẩm tra định mức” sẽ thấy phần mềm ghi chú rất cụ thể về sai xót
Với việc kiểm tra định mức bạn cần xem kỹ hơn xem các thay đổi này có làm ảnh hưởng đến đơn giá hay không, các triết tính được cắt bớt đi hay là vận dụng đưa vào có phù hợp hay không.
Ví dụ: Cũng là nhân công 4,0/7 và vẫn nhân công 4,0/7 nhóm 1 thì sẽ không làm ảnh hưởng hay thay đổi đến đơn giá công trình
Trường hợp thay thế là cát MỊN và cát VÀNG thì đơn giá sẽ thay đổi rất nhiều
Trường hợp người dùng vận dụng đưa thêm VẬT LIỆU CHÍNH vào công tác lắp đặt thì không sai
4. Xuất số liệu thẩm tra dự toán
Sau khi thẩm tra xong ta xuất số liệu đã thẩm tra này ra file excel để lưu trong quá trình chạy lại, quá trình xuất ta chỉ cần xuất 2 bảng mới thẩm tra là bảng “Công trình” và bảng “Thẩm tra định mức”
Xuất xong ta tiến hành “Tra lại công tác” bảng giá trị tự tính lại theo giá trị mới được nhập vào để chạy lại cho ra giá trị đúng
Sau khi tra lại bảng giá trị tự tính lại theo đúng giá trị cần tính theo các quy định hiện thời

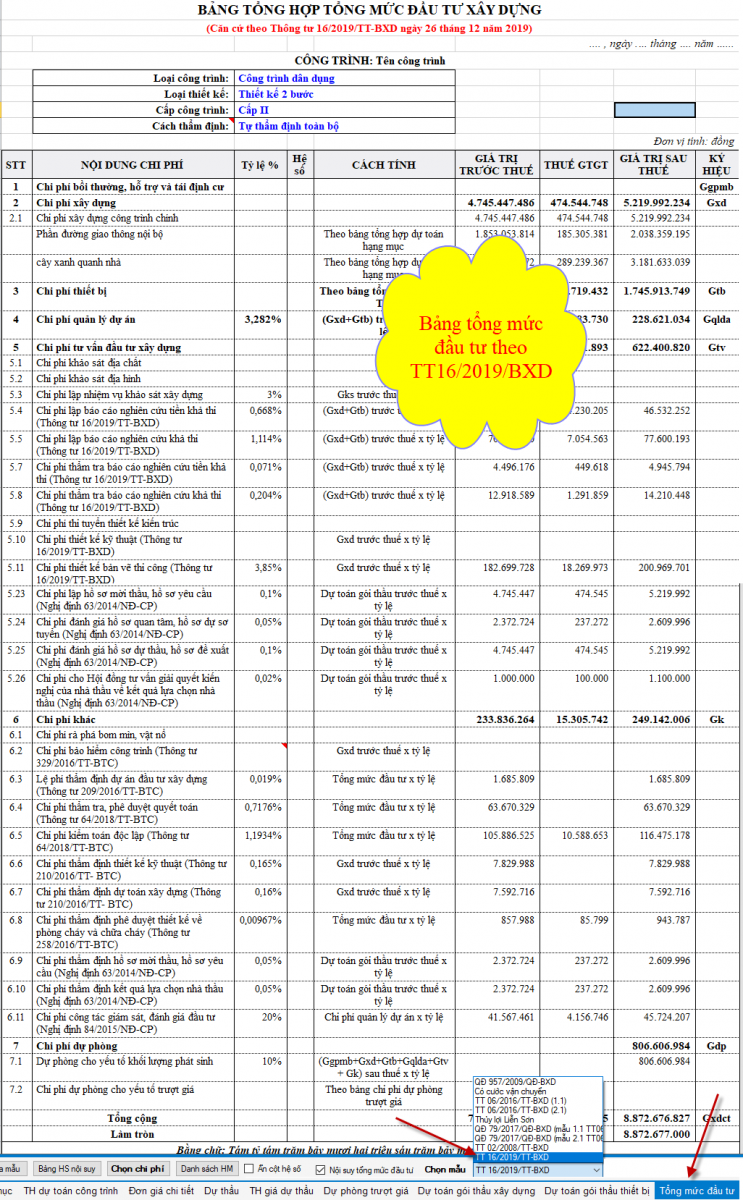

Sau khi tra lại bảng tính thì bảng “Công trình” tính toán lại theo đúng đơn giá gốc của sở công bố mà cụ thể ở trên là theo QĐ 535 XD của Quảng Ngãi có hiệu lực 20/10/2016 và QĐ 278/2018 sử dụng Thông tư 10 của BXD
Tại đây là quyết định có hiệu lực từ 20/10/2016 nên nay là 2020 các đơn giá chưa chắc phù hợp với tất cả các giá trị “Vật liệu, nhân công, máy” nên chúng ta đi kiểm tra lại từng bảng một như sau:
Trước tiên chúng ta đi từ bảng vật liệu

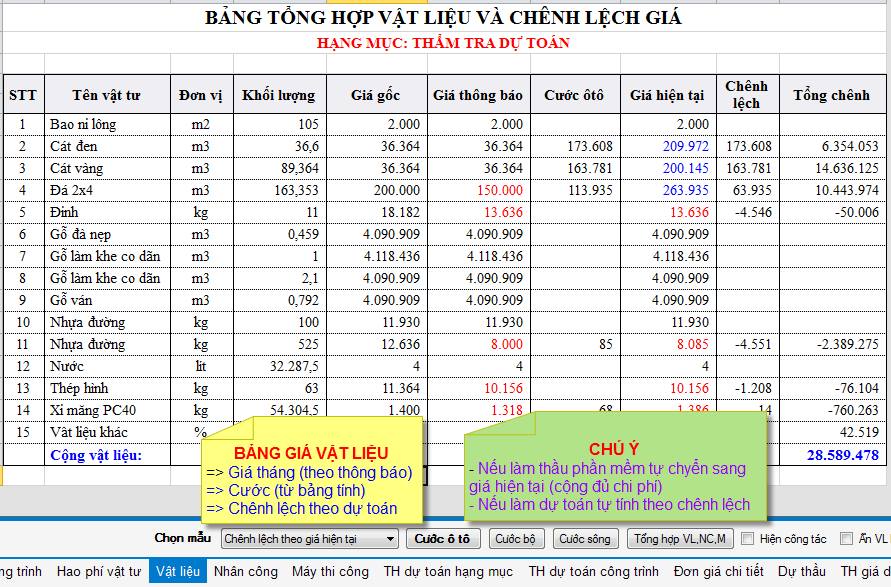

Tại bảng vật liệu ta sẽ nhập giá thông báo tháng tại thời điểm lập dự toán vào cột giá thông báo (với phần mềm dự toán F1 bạn chỉ cần chuột phải và “Lắp giá thông báo từ cơ sở dữ liệu” là được).
Hướng dẫn nhập giá thông báo từ phần mềm

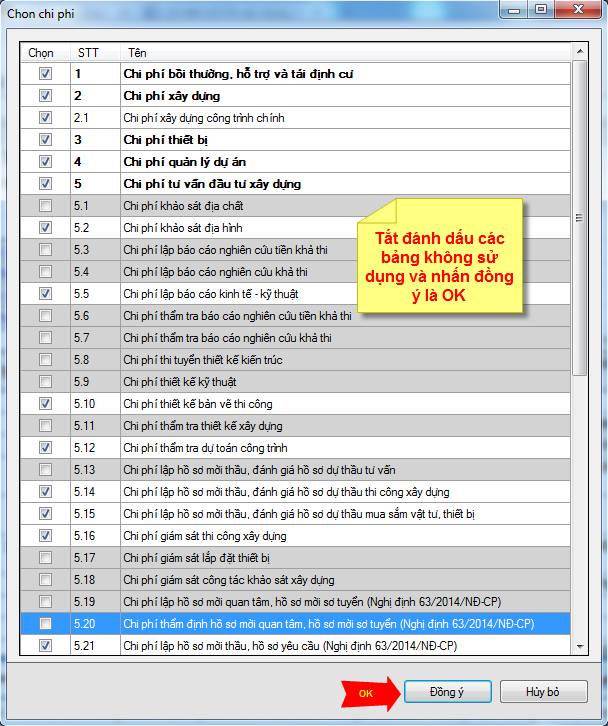

Tại bảng này bạn cần đánh dấu vào ô chọn cho các loại vật liệu khác nhau sau đó nhấn “Đồng ý”
Sau khi áp giá vật liệu của Sở thì các bạn cần tính thêm cước cho các loại vật liệu này

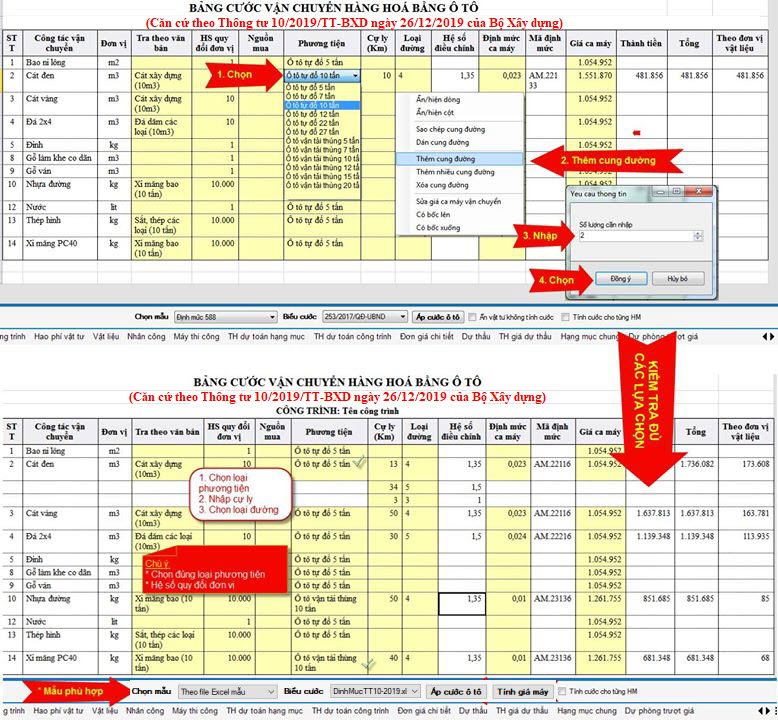

Để tính toán được bảng này bạn làm theo thứ tự như trên hình vẽ. Chọn loại phương tiện tương ứng loại vật liệu (nếu bạn chọn không đúng cước sẽ không chạy ví dụ: Xi măng chọn xe “Tự đổ” hoặc “Đá” mà chọn “Ô tô thùng” phần mềm sẽ không tra cho bạn) sau khi chọn xong loại phương tiện bạn tiến hành nhập cự ly và loại đường cần tính (nếu đi qua nhiều cung đường bạn chuột phải và chọn “Thêm nhiều cung đường” như hình) sau kh chịn xong và tính toán xong bạn nhấn “Áp cước”.
Quay lại bảng vật liệu sẽ thấy bảng vật liệu đầy đủ chi phí bao gồm cả cước ô tô và giá thông báo của Sở và các số liệu khác được thể hiện ở đây.
Bạn nào làm dự thầu thì yên tâm phần mềm tự chuyển từ chênh lệch sang giá hiện tại (đã bao gồm các phí phí khác liên quan)

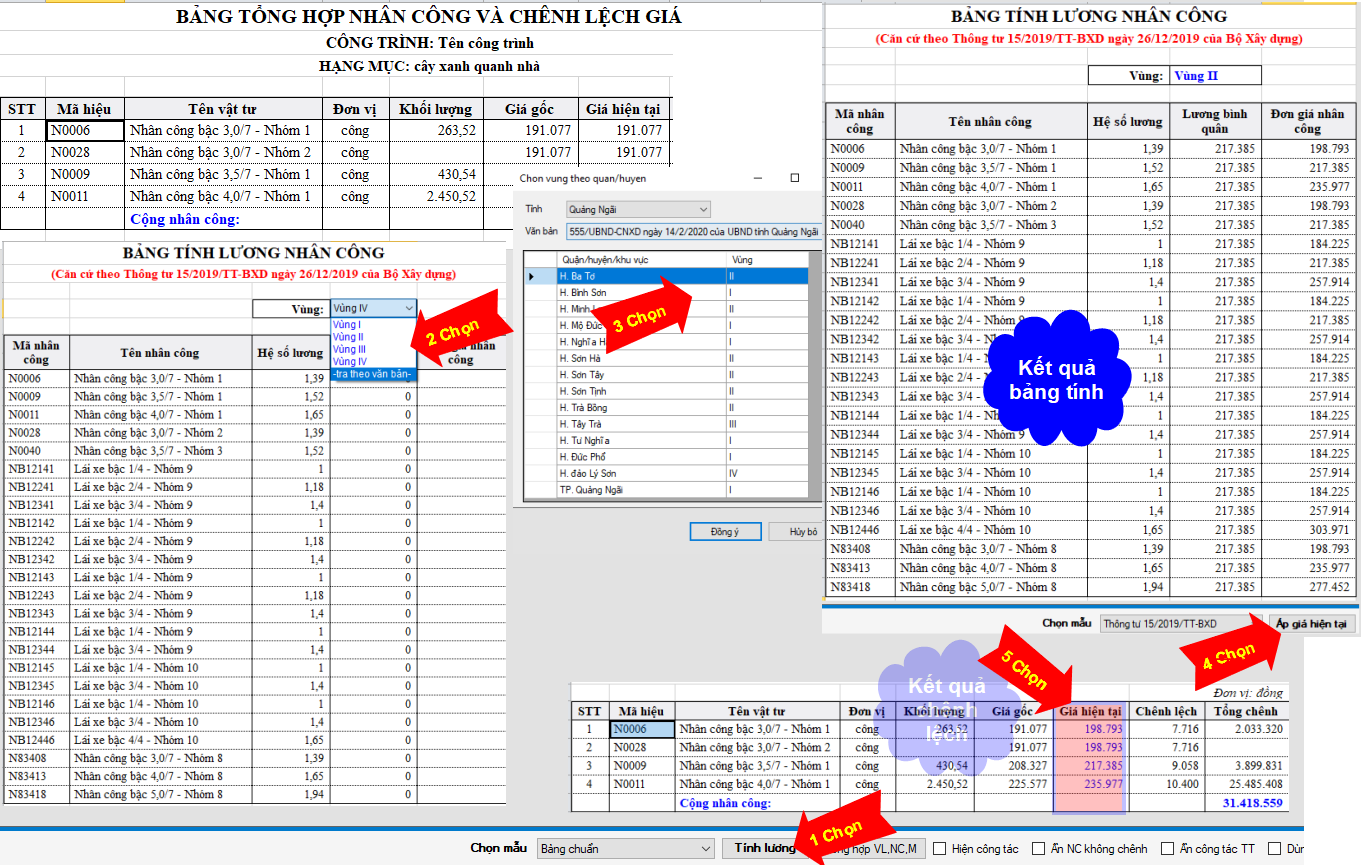

7. Xử lý số liệu cho bảng nhân công theo đúng thông tư 15/2019/BXD
Tương tự bảng giá vật liệu bảng giá nhân công cũng sẽ được phần mềm tự tính toán nhờ vào các bảng được tích hợp sẵn trong phần mềm và cập nhật liên tục các tính năng mới. Khi Sở ra bổ sung bất cứ QĐ nào liên quan đến giá nhân công phần mềm sẽ tự cập nhật lại bảng lương mới cho bạn. Nếu bạn đang làm theo phương pháp bù theo hệ số thì thôi không phải làm gì cả, nếu bạn làm theo phương pháp trực tiếp như dự thầu thì bạn cần thực thiện thêm một số thao tác theo hướng dẫn sau
Như vậy sau khi chọn thì phần mềm sẽ tính toán lại theo giá nhân công mới
Chú ý:Nếu dùng phương pháp hệ số thì bỏ qua bước này

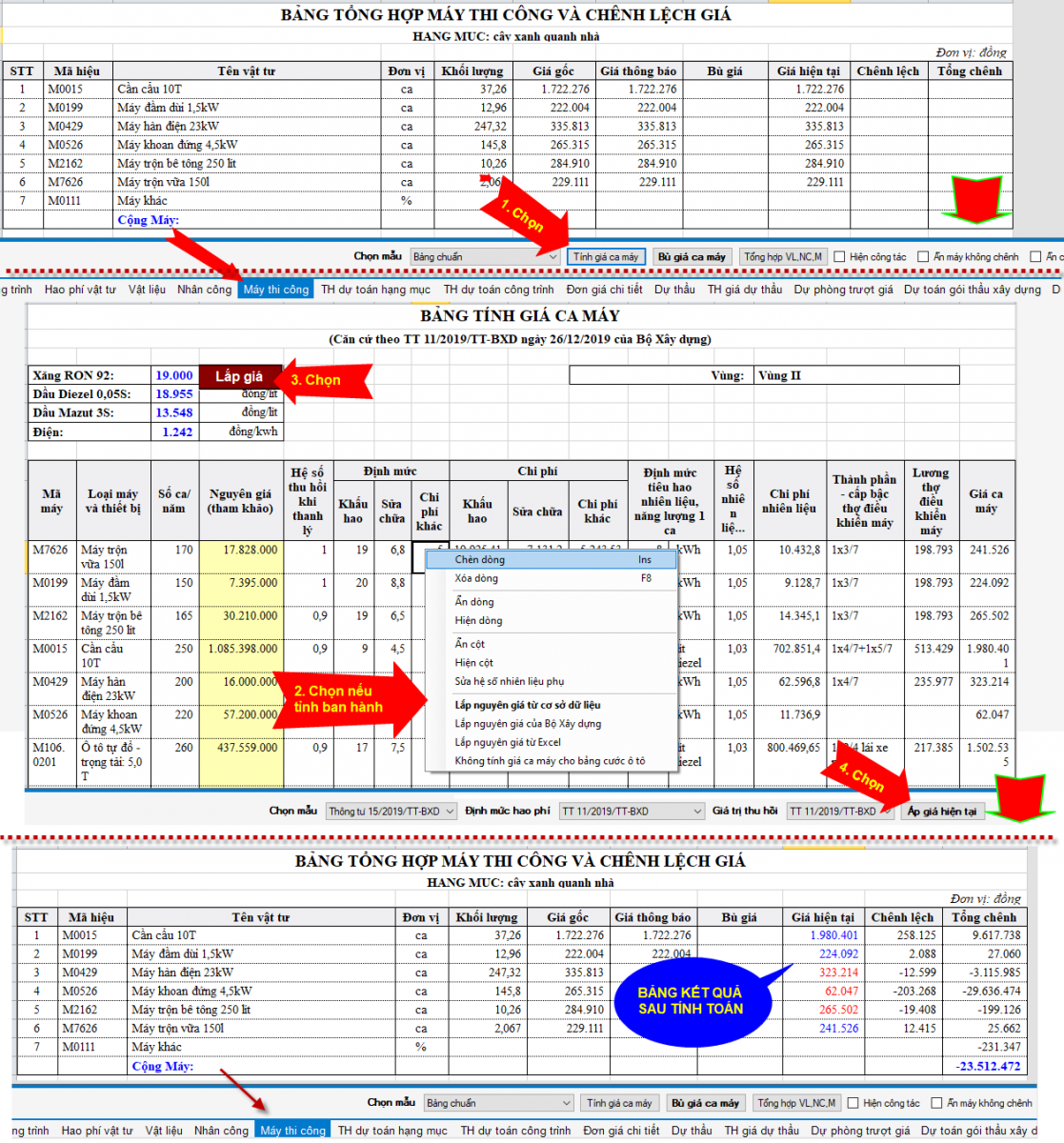

8. Xử lý bảng máy/ thiết bị thi công theo đúng thông tư 11/2019/BXD
Tại bảng “Máy thi công” bạn chọn “Tính giá ca máy” hoặc “ Bù giá ca máy”. Ở đây mình chọn “Bù giá ca máy” về cơ bản thì cách nhập như nhau chỉ khác về giao diện thể hiện Tại bảng bù (tính mới) bạn đều chỉ cần nhập giá nhiên liệu vào là được. Với nhân công máy nếu bên bảng tính nhân công bạn dùng hệ số thì bên này bạn chọn/nhập lại giá nhân công cho đúng, nếu bên bảng nhân công bạn chọn tính mới thì bên này tự chạy theo nhân công xây dựng đã chọn để tính.
