• Đăng nhập
Menu
  • Trang chủ
  • Đặt hàng
  • Khuyến mãi
  • Sản phẩm
  • Hỗ trợ
  • Hướng dẫn
    • Nghiệm thu xây dựng
      • Video hướng dẫn
      • Bài viết hướng dẫn
    • Dự toán
      • Video hướng dẫn
      • Bài viết hướng dẫn
    • Quản lý dự án
      • Video hướng dẫn
      • Bài viết hướng dẫn
  • Đào tạo
    • Đào tạo BIM Online
    • Offline
  • Tin hoạt động
  • Liên hệ

Danh mục

  • Tái bản quyền
  • Hướng dẫn sử dụng thử full bản quyền
  • Hướng dẫn sử dụng
  • Tải Biểu mẫu - Nhật ký
  • Hướng dẫn lập hồ sơ
  • Tiêu chuẩn
  • Định mức
  • Tải về tiện ích
  • Hướng dẫn Quản Lý Dự Án
  • Hướng dẫn Quản lý thi công

Bộ phận bán hàng

  • Ms Thúy

    SĐT: 0787 64 65 68

    Zalo: 0971 954 610

  • Mr Hòa

    SĐT: 0975 866 987

    Zalo: 0975 866 987

  • Mr Quyết

    SĐT: 098 884 9199

    Zalo: 098 884 9199

Danh sách đại lý

  • Hà Nội

    Nguyễn Thúy
    SĐT: 0787 64 65 68
  • Thành phố Hồ Chí Minh

    Dương Thắng
    SĐT: 090 336 7479

Support online

  • Bộ phận
    kinh doanh
  • Hỗ trợ
    kỹ thuật
  • Chăm sóc
    khách hàng
  • Góp ý
    dịch vụ
Chăm sóc khách hàng: 0787 64 65 68

Bộ phận kinh doanh

  • Ms Thúy

    0787 64 65 68

  • Mr Hòa

    0975 866 987

  • Mr Quyết

    098 884 9199

Hướng dẫn Ước chi Quản tiền Chủ động Trên phần mềm Quản lý thi công 360

Ước lượng chi phí và dòng tiền tương ứng.

Lập kế hoạch tài chính theo tiến độ - Giải pháp tối ưu khi triển khai nhiều dự án cùng lúc

Trong bối cảnh doanh nghiệp thi công phải đồng thời quản lý nhiều dự án, việc xác định thời điểm phát sinh chi phí và ước lượng dòng tiền theo từng giai đoạn trở thành yếu tố then chốt để đảm bảo tiến độ – hiệu quả – kiểm soát ngân sách.

Phần mềm Quản lý Thi công 360 cung cấp công cụ hỗ trợ mạnh mẽ cho việc:

  • Ước tính chính xác chi phí cần thiết tại từng thời điểm thi công, dựa trên kế hoạch khối lượng thực hiện;

  • Tự động phân bổ chi phí theo tiến độ đã lập, giúp doanh nghiệp không còn phụ thuộc vào ước đoán cảm tính hay sai số chủ quan;

  • Cảnh báo các giai đoạn thiếu hụt hoặc dư thừa chi phí, tránh tình trạng "cần thì không có – chưa cần lại mua trước", gây lãng phí và rối dòng tiền.

Với tính năng này, các doanh nghiệp sản xuất – xây dựng có thể:

  • Chủ động cân đối tài chính trong ngắn, trung và dài hạn;

  • Hạn chế tối đa việc ứng chi vượt kế hoạch hoặc chậm thanh toán nhà cung cấp;

  • Nâng cao khả năng ra quyết định đầu tư – điều phối dòng tiền – thương thảo hợp đồng với các bên liên quan.

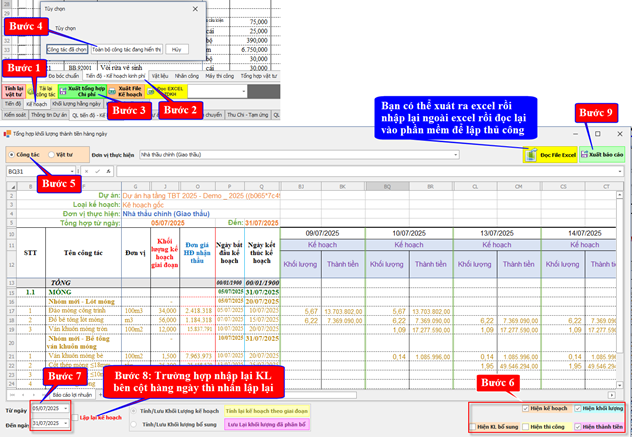

LẬP KẾ HOẠCH KHỐI LƯỢNG  THI CÔNG THEO NGÀY TRONG QLTC 360

Tự động phân bổ và quản lý khối lượng – thành tiền thi công theo từng ngày, từng công tác và từng giai đoạn. Hỗ trợ nhập/xuất Excel linh hoạt để tiện chỉnh sửa hàng loạt bên ngoài.

Bước 1: Vào tab QL tiến độ - kế hoạch

Trên giao diện chính → chọn tab lập kế hoạch khối lượng vật tư, nhân công, máy theo ngày.

Bước 2: Chọn mục Kế hoạch => Kế hoạch – Kinh phí

Tick chọn chế độ kế hoạch để hiển thị đúng cột dữ liệu cần xử lý.

Bước 3: Nhấn nút Xuất tổng hợp chi phí

Kích hoạt tính năng tổng hợp và phân bổ khối lượng đã có theo khoảng thời gian.

Bước 4: Tùy chọn đối tượng công tác

Chọn “Công tác đã chọn” hoặc “Tất cả công tác” để áp dụng lập kế hoạch hàng ngày.

Bước 5: Chọn loại “Công tác” hoặc Vật liệu

Chọn loại cần thực hiện là ‘Công tác”.

Bước 6: Chọn cách hiển thị nội dung các cột tương ứng

✔ Hiển thị: Khối lượng – Thành tiền – Kế hoạch – Thực tế – Bổ sung
✔ Cập nhật dễ dàng theo từng ngày thi công.

Bước 7: Chọn ngày bắt đầu – kết thúc giai đoạn thi công

  • Nhập khoảng thời gian → nhấn “Lập lại kế hoạch” để phân bổ lại dữ liệu.

  • Trường hợp nhập lại khối lượng → Thì nhấn “Lập lại” để cập nhật mới.

Bước 8: Xử lý trường hợp chỉnh sửa khối lượng theo ngày

Nếu bạn thay đổi khối lượng ở từng ô (cột ngày) → phần mềm vẫn cho phép nhấn "Lập lại" để điều chỉnh tự động lại bảng thành tiền.

Bước 9: Xuất dữ liệu ra Excel và nhập lại khi cần

+ Xuất báo cáo bằng nút Xuất báo cáo
+ Đọc lại dữ liệu đã chỉnh sửa từ Excel bằng nút Đọc file Excel

➡ Điều này cực kỳ tiện lợi trong trường hợp:

  • Cần chỉnh sửa hàng loạt ngoài phần mềm;

  • Nhập số liệu từ ban chỉ huy công trường nhập từ file Excel mẫu này;

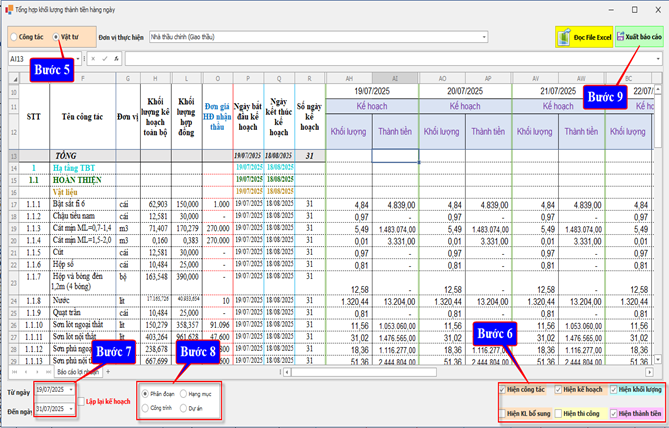

THỰC HIỆN VỚI PHẦN VẬT LIỆU TƯƠNG TỰ PHẦN CÔNG TÁC

Tương ứng với khối lượng thi công đã lập theo từng ngày, phần mềm sẽ tự động tính toán khối lượng vật tư tiêu hao cần thiết trong cùng khoảng thời gian. Điều này giúp xác định rõ từ ngày nào đến ngày nào cần bao nhiêu vật tư để phục vụ thi công. Người dùng chỉ cần chuyển sang chế độ "Vật tư" và chọn các thông số phù hợp để hiển thị kế hoạch tiêu hao vật tư theo ngày.

Bước 1 đến 4 như phần công tác.

Bước 5: Lựa chọn loại đối tượng cần lập kế hoạch

Trên giao diện chính, bạn chọn Công tác hoặc Vật tư để xác định đối tượng lập kế hoạch theo ngày.

Mặc định phần mềm chọn “Công tác”. Nếu muốn phân bổ theo vật tư, người dùng chuyển sang “Vật tư”.

Bước 6: Tùy chọn hiển thị các cột dữ liệu

Tích chọn các thông tin cần hiển thị trong bảng:

  • Hiện công tác: hiện tên các công tác hoặc vật tư.

  • Hiện kế hoạch: hiển thị khối lượng theo kế hoạch ngày.

  • Hiện khối lượng: hiển thị khối lượng tổng hợp.

  • Hiện thành tiền: hiển thị giá trị thành tiền theo đơn giá hợp đồng.

  • Hiện thi công: nếu cần theo dõi khối lượng thực tế.

  • Hiện KL bổ sung: hiển thị phần bổ sung ngoài hợp đồng.

Bước 7: Chọn khoảng thời gian lập kế hoạch

  • Chọn ngày Từ ngày và Đến ngày tại ô góc dưới trái.

  • Tick chọn “Lập lại kế hoạch” nếu cần tạo lại dữ liệu kế hoạch đã có.

Bước 8: Lựa chọn phạm vi lập kế hoạch

Chọn phạm vi áp dụng lập kế hoạch:

  • Phân đoạn: nếu muốn lập cho từng đoạn công trình.

  • Hạng mục: theo từng hạng mục riêng biệt.

  • Công trình: toàn bộ công trình đang chọn.

  • Dự án: lập kế hoạch tổng thể cho cả dự án.

Bước 9: Xuất báo cáo

Sau khi hoàn tất nhập liệu và thiết lập:

  • Nhấn nút “Xuất báo cáo” (góc trên cùng bên phải) để tổng hợp dữ liệu và tạo báo cáo Excel chi tiết theo ngày, theo công tác, giá trị thi công.

Bạn cũng có thể sử dụng nút “Đọc File Excel” để nhập dữ liệu đã chuẩn bị trước bên ngoài vào phần mềm.

Ghi chú bổ sung

  • Các cột từ AH đến BC là biểu diễn theo từng ngày thi công, mỗi cột gồm khối lượng và thành tiền.

  • Mỗi dòng thể hiện một công tác hoặc vật tư cụ thể, có thông tin về đơn vị, đơn giá, ngày bắt đầu và kết thúc, số ngày lập kế hoạch.







Thông tin liên hệ:

CÔNG TY CỔ PHẦN CÔNG NGHỆ TBT VIỆT NAM

Địa chỉ: 122 Lê Lai, tổ 4 Bắc Sơn, phường Quang Trung, tỉnh Thanh Hóa

Website: NghiemThuXayDung.com

Hotline: 090 336 7479 – 0787 64 65 68 - 091 222 4669

Phần mềm được viết và gia công - phân phối bởi công ty TBT Việt Nam



Bài viết liên quan

Hướng dẫn Làm việc với bảng chi tiết giá trị thu chi dự án Trên phần mềm Quản lý thi công 360

Hướng dẫn Làm việc với bảng chi tiết giá trị thu chi dự án Trên phần mềm Quản lý thi công 360

Theo dõi kế hoạch và thực hiện sản xuất, nghiệm thu, thanh toán dự án qua bảng biểu, biểu đồ, chi tiết theo thời gian và nhà thầu.

Hướng dẫn Làm việc với các bảng tổng hợp quan trọng Trên phần mềm Quản lý thi công 360

Hướng dẫn Làm việc với các bảng tổng hợp quan trọng Trên phần mềm Quản lý thi công 360

Bảng tổng hợp giúp theo dõi nhanh tiến độ, giá trị, doanh thu các dự án theo đơn vị và thời gian, xem chi tiết khi cần.

Hướng dẫn Xuất báo cáo dạng tổng hợp của dự án Trên phần mềm Quản lý thi công 360

Hướng dẫn Xuất báo cáo dạng tổng hợp của dự án Trên phần mềm Quản lý thi công 360

Bảng xuất “Tổng hợp chi phí”, hiển thị chi tiết theo nguồn nhập và chi phí cụ thể của từng nhà thầu.

Hướng dẫn Kết quả xuất báo cáo tài chính tháng Trên phần mềm Quản lý thi công 360

Hướng dẫn Kết quả xuất báo cáo tài chính tháng Trên phần mềm Quản lý thi công 360

Tổng hợp và chi tiết chi phí trực tiếp, gián tiếp theo tháng; xem chi phí từng tháng và các đợt đã lọc chi tiết.

Hướng dẫn Xuất bảng báo cáo chi phí dự án Trên phần mềm Quản lý thi công 360

Hướng dẫn Xuất bảng báo cáo chi phí dự án Trên phần mềm Quản lý thi công 360

Xuất báo cáo tài chính theo tháng, lọc chi phí–thanh toán theo đợt và thời gian, phục vụ theo dõi và báo cáo.

Hướng dẫn Nhập chi phí tạm ứng thu chi dự án Trên phần mềm Quản lý thi công 360

Hướng dẫn Nhập chi phí tạm ứng thu chi dự án Trên phần mềm Quản lý thi công 360

Ghi nhận chi phí thực tế nhà thầu theo từng đợt: nhập chi phí, chọn loại, tự tính giá trị, phục vụ quyết toán minh bạch.

Hướng dẫn Gửi duyệt hoàn tất đề xuất tạm ứng Trên phần mềm Quản lý thi công 360

Hướng dẫn Gửi duyệt hoàn tất đề xuất tạm ứng Trên phần mềm Quản lý thi công 360

Hướng dẫn gửi duyệt tạm ứng: chọn hồ sơ, gửi duyệt, nhập ngày yêu cầu, chọn duyệt 1 bước hoặc theo quy trình.

Hướng dẫn Thực hiện Lấy từ hợp đồng Trên phần mềm Quản lý thi công 360

Hướng dẫn Thực hiện Lấy từ hợp đồng Trên phần mềm Quản lý thi công 360

Lấy tạm ứng từ hợp đồng bằng cách chọn hợp đồng, đợt, thời gian, hình thức giá trị và đặt tên nội dung tạm ứng.

Hướng dẫn Thực hiện Lấy từ chi phí khác Trên phần mềm Quản lý thi công 360

Hướng dẫn Thực hiện Lấy từ chi phí khác Trên phần mềm Quản lý thi công 360

Hướng dẫn lấy chi phí khác, chọn nhóm và dòng chi phí, chuyển sang thu chi và đặt tên đợt để tạo thủ tục tạm ứng.

Hướng dẫn Thực hiện chi phí Lấy từ kế hoạch Trên phần mềm Quản lý thi công 360

Hướng dẫn Thực hiện chi phí Lấy từ kế hoạch Trên phần mềm Quản lý thi công 360

Lập tạm ứng từ kế hoạch thi công: lấy dữ liệu, chọn thời gian, công việc, kiểm tra thông tin và xác nhận OK.

Hướng dẫn Thu chi tạm ứng và chi phí dự án Trên phần mềm Quản lý thi công 360

Hướng dẫn Thu chi tạm ứng và chi phí dự án Trên phần mềm Quản lý thi công 360

Lập đề xuất tạm ứng từ QLVC: lấy vật tư, chọn đề xuất, thời gian, công việc, xác nhận OK, hệ thống tự tổng hợp chi phí.

Hướng dẫn Cập Nhật Kế Hoạch Nghiệm Thu Trên phần mềm Quản lý thi công 360

Hướng dẫn Cập Nhật Kế Hoạch Nghiệm Thu Trên phần mềm Quản lý thi công 360

Hướng dẫn cập nhật khối lượng kế hoạch theo đợt, chọn hạng mục, thời gian và nhập kế hoạch để theo dõi tiến độ.

Hướng dẫn Cập Nhật Khối Lượng Nghiệm Thu Trên phần mềm Quản lý thi công 360

Hướng dẫn Cập Nhật Khối Lượng Nghiệm Thu Trên phần mềm Quản lý thi công 360

Hướng dẫn cập nhật khối lượng nghiệm thu theo đợt, chọn hạng mục, thời gian, nhập khối lượng phục vụ thanh toán.

Hướng dẫn Xuất bảng lương bảng tạm ứng chi trả Trên phần mềm Quản lý thi công 360

Hướng dẫn Xuất bảng lương bảng tạm ứng chi trả Trên phần mềm Quản lý thi công 360

Xuất, in thẻ nhân viên nhanh chóng và quản lý nghiệm thu, thanh toán, dòng tiền hợp đồng thi công hiệu quả.

Hướng dẫn Cài đặt thông số bảng lương Trên phần mềm Quản lý thi công 360

Hướng dẫn Cài đặt thông số bảng lương Trên phần mềm Quản lý thi công 360

Cài đặt hệ số chấm công theo nhóm nhân sự, ca làm, ngày nghỉ và ký hiệu, đảm bảo tính lương tự động chính xác.

  • ‹
  • 1
  • 2
  • 3
  • 4
  • 5
  • ›
  • Công ty CP CN TBT Việt Nam - MST: 2803009275
  • Địa chỉ: Phòng 219, CT5B Khu ĐT Xa La, phường Hà Đông (Tân Triều), Hà Nội
  • Hotline: 0787 64 65 68 (Phản ánh chất lượng 090 336 7479 Mr Thắng)
  • Email: nghiemthuxaydung.qlcl@gmail.com
  • Website: nghiemthuxaydung.com

Chi nhánh

  • Thành phố Hà Nội

    Nguyễn Thúy ĐT: 0787 64 65 68
  • Thành phố Đà Nẵng

    Dương Thắng ĐT: 096 636 0702
  • Thành phố Hồ Chí Minh

    Mr Bình ĐT: 091 222 4669
Hotline: 0787646568(Phảnánhchấtlượng0903367479MrThắng)
Facebook Youtube Zalo: 0787 64 65 68 (Phản ánh chất lượng 090 336 7479 Mr Thắng)
