• Đăng nhập
Menu
  • Trang chủ
  • Đặt hàng
  • Khuyến mãi
  • Sản phẩm
  • Hỗ trợ
  • Hướng dẫn
    • Nghiệm thu xây dựng
      • Video hướng dẫn
      • Bài viết hướng dẫn
    • Dự toán
      • Video hướng dẫn
      • Bài viết hướng dẫn
    • Quản lý dự án
      • Video hướng dẫn
      • Bài viết hướng dẫn
  • Đào tạo
    • Đào tạo BIM Online
    • Offline
  • Tin hoạt động
  • Liên hệ

Danh mục

  • Tái bản quyền
  • Hướng dẫn sử dụng thử full bản quyền
  • Hướng dẫn sử dụng
  • Tải Biểu mẫu - Nhật ký
  • Hướng dẫn lập hồ sơ
  • Tiêu chuẩn
  • Định mức
  • Tải về tiện ích
  • Hướng dẫn Quản Lý Dự Án
  • Hướng dẫn Quản lý thi công

Bộ phận bán hàng

  • Ms Thúy

    SĐT: 0787 64 65 68

    Zalo: 0971 954 610

  • Mr Hòa

    SĐT: 0975 866 987

    Zalo: 0975 866 987

  • Ms Ly 360

    SĐT: 0377 101 345

    Zalo: 0377 101 345

  • Mr Quyết

    SĐT: 098 884 9199

    Zalo: 098 884 9199

Danh sách đại lý

  • Hà Nội

    Nguyễn Thúy
    SĐT: 0787 64 65 68
  • Thành phố Hồ Chí Minh

    Dương Thắng
    SĐT: 090 336 7479

Support online

  • Bộ phận
    kinh doanh
  • Hỗ trợ
    kỹ thuật
  • Chăm sóc
    khách hàng
  • Góp ý
    dịch vụ
Chăm sóc khách hàng: 0787 64 65 68

Bộ phận kinh doanh

  • Ms Thúy

    0787 64 65 68

  • Mr Hòa

    0975 866 987

  • Ms Ly 360

    0377 101 345

  • Mr Quyết

    098 884 9199

Hướng dẫn lọc và phân bổ lại tài nguyên thời gian còn lại Trên phần mềm Quản lý thi công 360

Việc này thường được điều chỉnh ở thầu phụ ít khi thực hiện ở thầu chính

Xem Video: https://youtu.be/yuq3eJ_KMYQ

Chọn Kỳ Tiến Độ Cần Điều Chỉnh

+ Tại chế độ lọc của bảng “Tiến độ - Kế hoạch” chọn thời gian Kỳ Tiến Độ mà bạn muốn điều chỉnh (ví dụ: quý 1, quý 2) và lựa chọn cách điều chỉnh

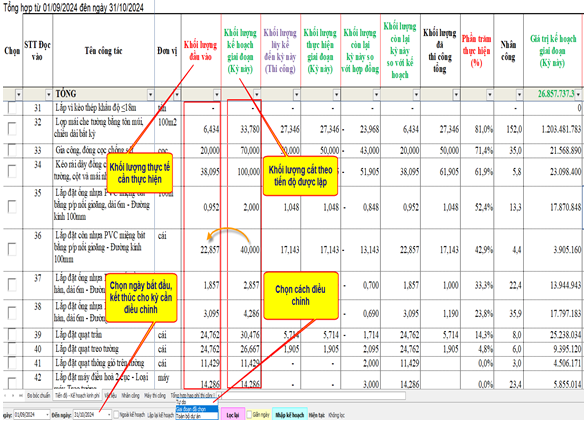

Khối lượng “Kế hoạch” sau khi điều chỉnh xem cửa sổ bên phải sẻ có dạng như hình

          Có 3 cách điều chỉnh gồm: Lọc tự do, Giai đoạn đã chọn, Toàn bộ dự án

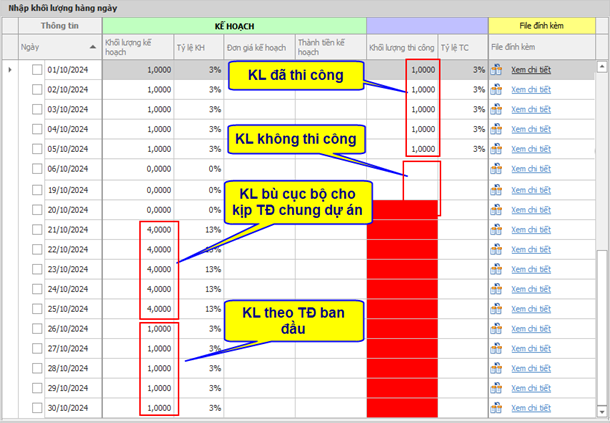

2.4.2 Lựa chọn “Tự do”: Bạn có thể nhập khối lượng kế hoạch trực tiếp vào cột “Khối lượng đầu vào”. Sau khi chọn ngày bắt đầu và kết thúc, nhấn “Nhập khối lượng” hệ thống sẽ tự động phân bổ khối lượng này sang cột “Khối lượng kế hoạch giai đoạn (kỳ này)” theo khoảng thời gian đã chọn.

Chi tiết thực hiện

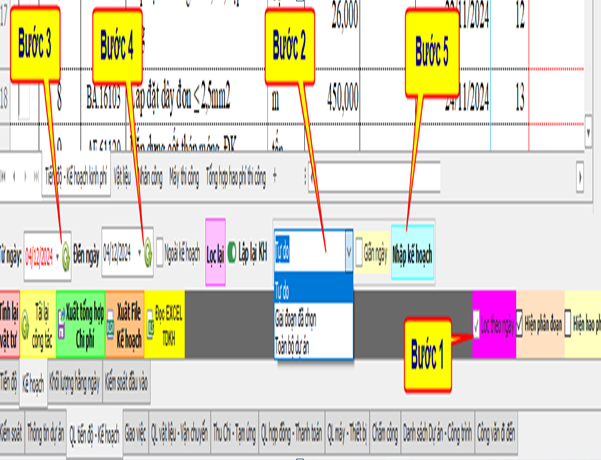

Bước 1: Bật chế độ lọc theo ngày

  • Tick chọn ô "Lọc theo ngày" (ô màu tím).
  • Việc này giúp hệ thống chỉ hiển thị các công tác nằm trong khoảng thời gian bạn chọn, tránh rối thông tin.

Bước 2: Chọn phạm vi lập kế hoạch

  • Tại menu thả xuống "Nhập kế hoạch", bạn chọn một trong các chế độ:
    • Tự do: Nhập thủ công, không giới hạn logic.

Bước 3 và 4: Chọn mốc thời gian

  • Chọn Từ ngày và Đến ngày bằng cách nhập hoặc chọn từ lịch.
  • Khoảng thời gian này sẽ là khung để lập kế hoạch khối lượng cho các công tác.

Bước 5: Nhấn “Nhập kế hoạch”

  • Sau khi chọn xong công tác và thời gian:
    • Nhấn nút "Nhập kế hoạch" để xác nhận và hệ thống sẽ phân bổ khối lượng theo ngày.





Thông tin liên hệ:

CÔNG TY CỔ PHẦN CÔNG NGHỆ TBT VIỆT NAM

Địa chỉ: 122 Lê Lai, tổ 4 Bắc Sơn, phường Quang Trung, tỉnh Thanh Hóa

Website: NghiemThuXayDung.com

Hotline: 090 336 7479 – 0787 64 65 68 - 091 222 4669

Phần mềm được viết và gia công - phân phối bởi công ty TBT Việt Nam

Bài viết liên quan

Hướng dẫn Lựa chọn Toàn bộ dự án Trên phần mềm Quản lý thi công 360

Hướng dẫn Lựa chọn Toàn bộ dự án Trên phần mềm Quản lý thi công 360

Hệ thống tự động phân bổ lại khối lượng kế hoạch theo ngày mới, hỗ trợ điều chỉnh thời gian thi công và xuất báo cáo chi tiết.

Hướng dẫn Lựa chọn Giai đoạn đã chọn Trên phần mềm Quản lý thi công 360

Hướng dẫn Lựa chọn Giai đoạn đã chọn Trên phần mềm Quản lý thi công 360

Chế độ này giúp phân bổ công việc chính xác từ ngày bắt đầu đến kết thúc dự án, đảm bảo khối lượng công việc hợp lý.

Hướng dẫn Phân bổ khối lượng và đồng bộ tiến độ giữa thầu chính thầu phụ Phân bổ khối lượng và đồng

Hướng dẫn Phân bổ khối lượng và đồng bộ tiến độ giữa thầu chính thầu phụ Phân bổ khối lượng và đồng

Phân khai, đồng bộ tiến độ thầu phụ; lập, xuất, chỉnh sửa và đọc tiến độ từ Excel để cập nhật, kiểm tra và hoàn thiện kế hoạch.

Hướng dẫn Báo cáo chênh lệch tiến độ thi công Trên phần mềm Quản lý thi công 360

Hướng dẫn Báo cáo chênh lệch tiến độ thi công Trên phần mềm Quản lý thi công 360

Hướng dẫn lập tiến độ trên phần mềm cho thầu chính và phụ: nhập, điều chỉnh ngày, đồng bộ công tác và kiểm soát tiến độ.

Hướng dẫn quản lý công trường thầu phụ sản lượng thực tế  Trên phần mềm Quản lý thi công 360

Hướng dẫn quản lý công trường thầu phụ sản lượng thực tế Trên phần mềm Quản lý thi công 360

Nhập và quản lý khối lượng thi công hằng ngày: chọn thầu phụ, hạng mục, nhập dữ liệu, lưu và cập nhật lên server.

Hướng dẫn Hợp đồng vật liệu Thực hiện từ bước 6 trở đi Trên phần mềm Quản lý thi công 360

Hướng dẫn Hợp đồng vật liệu Thực hiện từ bước 6 trở đi Trên phần mềm Quản lý thi công 360

Thêm vật liệu vào phụ lục hợp đồng: chọn “Thêm vật liệu”, lấy theo đơn giá thi công, bỏ lọc kế hoạch, tìm – lọc – chọn vật liệu, nhấn “Đồng ý”.

Hướng dẫn chi tiết thực hiện phần tạo hợp Ðồng thầu phụ Trên phần mềm Quản lý thi công 360

Hướng dẫn chi tiết thực hiện phần tạo hợp Ðồng thầu phụ Trên phần mềm Quản lý thi công 360

Tạo hợp đồng thầu phụ sau khi phân khai khối lượng; tiến độ và dữ liệu đồng bộ theo thầu chính.

Hướng dẫn chi tiết thực hiện phần tạo hợp Ðồng thầu chính Trên phần mềm Quản lý thi công 360

Hướng dẫn chi tiết thực hiện phần tạo hợp Ðồng thầu chính Trên phần mềm Quản lý thi công 360

Hướng dẫn tạo hợp đồng thầu chính và quản lý phụ lục, thanh toán chi tiết trên phần mềm Quản lý Thi công 360.

Hướng dẫn Lập đơn giá và kiểm tra khối lượng phân khai thầu phụ Trên phần mềm Quản lý thi công 360

Hướng dẫn Lập đơn giá và kiểm tra khối lượng phân khai thầu phụ Trên phần mềm Quản lý thi công 360

Hướng dẫn tạo, điều chỉnh đơn giá thầu phụ và phân khai khối lượng theo đúng quy trình quản lý chi phí xây dựng.

Hướng dẫn Tổng hợp chi phí hợp đồng dự án Trên phần mềm Quản lý thi công 360

Hướng dẫn Tổng hợp chi phí hợp đồng dự án Trên phần mềm Quản lý thi công 360

PAKT theo dõi chi phí, lợi nhuận dự án; hỗ trợ tạo hợp đồng, quản lý chi phí và hiệu quả đầu tư theo quy định.

Hướng dẫn Điều chỉnh tiến độ, tổng hợp vật tư Trên phần mềm Quản lý thi công 360

Hướng dẫn Điều chỉnh tiến độ, tổng hợp vật tư Trên phần mềm Quản lý thi công 360

Điều chỉnh tiến độ thầu phụ nếu cần, tổng hợp và xuất kế hoạch vật tư tự động theo từng giai đoạn thi công.

Hướng dẫn Phân tuyến thầu tại bảng phân khai Trên phần mềm Quản lý thi công 360

Hướng dẫn Phân tuyến thầu tại bảng phân khai Trên phần mềm Quản lý thi công 360

Phân đoạn đo bóc, chia tầng – tuyến cho nhà thầu, cập nhật phân khai và nhập khối lượng chi tiết theo tuyến.

Hướng dẫn Phân khai khối lượng cho thầu phụ tổ đội Trên phần mềm Quản lý thi công 360

Hướng dẫn Phân khai khối lượng cho thầu phụ tổ đội Trên phần mềm Quản lý thi công 360

Phân khai khối lượng cho tổ đội/thầu phụ qua 5 bước: chọn sheet, đơn vị, thêm công tác, chọn khối lượng, xác nhận.

Hướng dẫn Tạo danh sách nhà thầu tổ đội nhà cung cấp Trên phần mềm Quản lý thi công 360

Hướng dẫn Tạo danh sách nhà thầu tổ đội nhà cung cấp Trên phần mềm Quản lý thi công 360

Tạo, cập nhật, phân loại và gán nhà thầu vào dự án để quản lý theo vai trò: chính, phụ, tổ đội, cung cấp.

  • ‹
  • 1
  • 2
  • 3
  • ›
  • Công ty CP CN TBT Việt Nam - MST: 2803009275
  • Địa chỉ: Phòng 219, CT5B Khu ĐT Xa La, phường Hà Đông (Tân Triều), Hà Nội
  • Hotline: 0787 64 65 68 (Phản ánh chất lượng 090 336 7479 Mr Thắng)
  • Email: nghiemthuxaydung.qlcl@gmail.com
  • Website: nghiemthuxaydung.com

Chi nhánh

  • Thành phố Hà Nội

    Nguyễn Thúy ĐT: 0787 64 65 68
  • Thành phố Đà Nẵng

    Dương Thắng ĐT: 096 636 0702
  • Thành phố Hồ Chí Minh

    Mr Bình ĐT: 091 222 4669
Hotline: 0787646568(Phảnánhchấtlượng0903367479MrThắng)
Facebook Youtube Zalo: 0787 64 65 68 (Phản ánh chất lượng 090 336 7479 Mr Thắng)
