• Đăng nhập
Menu
  • Trang chủ
  • Đặt hàng
  • Khuyến mãi
  • Sản phẩm
  • Hỗ trợ
  • Hướng dẫn
    • Nghiệm thu xây dựng
      • Video hướng dẫn
      • Bài viết hướng dẫn
    • Dự toán
      • Video hướng dẫn
      • Bài viết hướng dẫn
    • Quản lý dự án
      • Video hướng dẫn
      • Bài viết hướng dẫn
  • Đào tạo
    • Đào tạo BIM Online
    • Offline
  • Tin hoạt động
  • Liên hệ

Danh mục

  • Tái bản quyền
  • Hướng dẫn sử dụng thử full bản quyền
  • Hướng dẫn sử dụng
  • Tải Biểu mẫu - Nhật ký
  • Hướng dẫn lập hồ sơ
  • Tiêu chuẩn
  • Định mức
  • Tải về tiện ích
  • Hướng dẫn Quản Lý Dự Án
  • Hướng dẫn Quản lý thi công

Bộ phận bán hàng

  • Ms Thúy

    SĐT: 0787 64 65 68

    Zalo: 0971 954 610

  • Mr Hòa

    SĐT: 0975 866 987

    Zalo: 0975 866 987

  • Ms Ly 360

    SĐT: 0377 101 345

    Zalo: 0377 101 345

  • Mr Quyết

    SĐT: 098 884 9199

    Zalo: 098 884 9199

Danh sách đại lý

  • Hà Nội

    Nguyễn Thúy
    SĐT: 0787 64 65 68
  • Thành phố Hồ Chí Minh

    Dương Thắng
    SĐT: 090 336 7479

Support online

  • Bộ phận
    kinh doanh
  • Hỗ trợ
    kỹ thuật
  • Chăm sóc
    khách hàng
  • Góp ý
    dịch vụ
Chăm sóc khách hàng: 0787 64 65 68

Bộ phận kinh doanh

  • Ms Thúy

    0787 64 65 68

  • Mr Hòa

    0975 866 987

  • Ms Ly 360

    0377 101 345

  • Mr Quyết

    098 884 9199

Hướng dẫn Đề xuất vật tư thiết bị Trên phần mềm Quản lý thi công 360

3.1 Phần vật tư

3.1.1 Chọn danh sách vật tư để thực hiện đề xuất – nhập – xuất

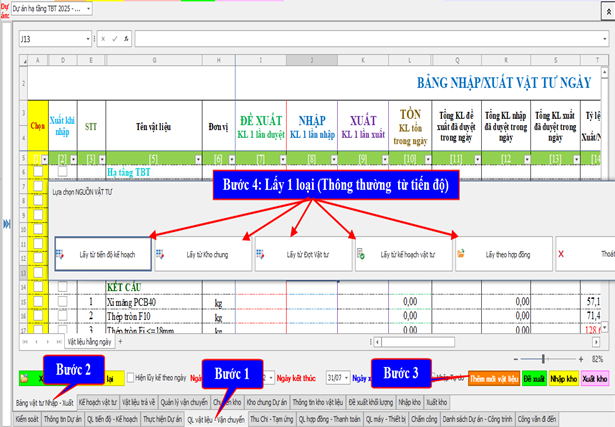

Bước 1: Mở bảng “Quản lý vật liệu – Vận chuyển”

Từ giao diện chính, chọn tab “Quản lý vật liệu – Vận chuyển”

Bước 2: Chọn “Bảng vật tư  Nhập - Xuất”

Nhấn chọn bảng BẢNG NHẬP/XUẤT VẬT TƯ để mở “Vật liệu hàng ngày”.

Bước 3: Nhấn nút “Thêm mới vật liệu”

Bước 4: Chọn 1 trong các nguồn vật tư phù hợp

Tại bảng “Lựa chọn NGUỒN VẬT TƯ”, bạn cần chọn 1 loại nguồn phù hợp (thường chọn “Lấy từ tiến độ kế hoạch”):

Nguồn vật tư

Diễn giải

Lấy từ tiến độ kế hoạch

Thông dụng nhất. Hệ thống lấy vật tư từ kế hoạch tiến độ công trình đã duyệt

Lấy từ kho chung

Dùng khi cần nhập xuất vật tư không gắn trực tiếp kế hoạch

Lấy từ Đợt Vật tư

Áp dụng khi chia vật tư thành nhiều đợt nhập xuất cụ thể

Lấy từ kế hoạch vật tư

Phù hợp khi đã lập kế hoạch tổng thể cho vật tư

Lấy theo hợp đồng

Dùng để tra theo danh sách vật tư trong hợp đồng mua sắm

Khuyến nghị: Nên chọn “Lấy từ tiến độ kế hoạch” để phần mềm lấy đúng vật tư thi công theo tiến độ từng ngày và tránh trùng lặp.

Sang bảng chọn danh sách vật liệu cần thực hiện ra:

Cho phép bạn lọc và chọn nhanh các loại vật tư cần sử dụng theo từng hạng mục công việc, trong khoảng thời gian thi công cụ thể, dựa trên khối lượng đã được lập kế hoạch. Đây là Bước quan trọng giúp đảm bảo tiến độ cung ứng vật tư chính xác, sát với thực tế thi công từng giai đoạn theo các Bước tiếp theo.

Bước 5: Chọn đơn vị thực hiện và loại vật tư

  • Trong mục “Đơn vị thực hiện”, chọn đúng nhà thầu hoặc tổ đội thi công cần lập kế hoạch vật tư.
  • Trong “Loại vật tư”, mặc định là “Vật liệu” (có thể có thêm thiết bị, nhân lực nếu phần mềm mở rộng).

Việc chọn đúng đối tượng thi công sẽ đảm bảo chỉ lấy đúng vật tư liên quan đến công việc đơn vị đó đang thực hiện.

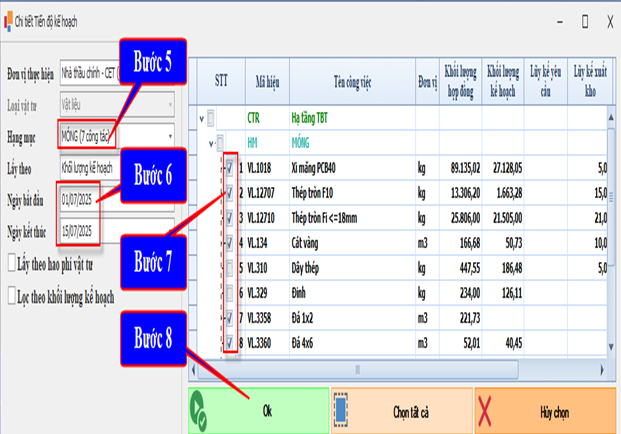

Bước 6: Chọn hạng mục công việc cần lấy vật tư

  • Tại ô “Hạng mục”, bạn chọn phần việc cụ thể, ví dụ: “MÓNG (7 công tác)”.
  • Hệ thống sẽ tự động lọc danh sách các vật tư liên quan đến hạng mục đó (hiển thị ở bảng bên phải).

Danh sách vật tư sẽ bao gồm:

  • Mã hiệu vật tư;
  • Tên công việc;
  • Đơn vị tính;
  • Khối lượng hợp đồng và kế hoạch;
  • Khối lượng đã yêu cầu / xuất kho trước đó.

Bước 7: Nhập khoảng thời gian thực hiện

  • Trong mục “Ngày bắt đầu” và “Ngày kết thúc”, bạn nhập khoảng thời gian thi công thực tế (ví dụ: từ 01/07/2025 đến 15/07/2025).
  • Hệ thống sẽ lọc và tính toán lại khối lượng vật tư cần thiết cho giai đoạn đó.

Bạn có thể kết hợp thêm các tùy chọn:

  • Lấy theo hao phí vật tư (nếu dùng đơn giá chi tiết);
  • Lọc theo khối lượng kế hoạch (giúp loại bỏ vật tư chưa đến kỳ thi công).

Bước 8: Chọn vật tư cần lấy và nhấn OK

  • Tại bảng danh sách bên phải, bạn tick chọn các loại vật tư cần lấy (hoặc dùng nút “Chọn tất cả” nếu muốn lấy hết).
  • Sau đó, nhấn “OK” để xác nhận và đưa các vật tư đó về bảng nhập/xuất vật tư hằng ngày hoặc lập đề xuất cung ứng.



Thông tin liên hệ:

CÔNG TY CỔ PHẦN CÔNG NGHỆ TBT VIỆT NAM

Địa chỉ: 122 Lê Lai, tổ 4 Bắc Sơn, phường Quang Trung, tỉnh Thanh Hóa

Website: NghiemThuXayDung.com

Hotline: 090 336 7479 – 0787 64 65 68 - 091 222 4669

Phần mềm được viết và gia công - phân phối bởi công ty TBT Việt Nam

Bài viết liên quan

Hướng dẫn Nhập vật tư Xuất vật tư  Trên phần mềm Quản lý thi công 360

Hướng dẫn Nhập vật tư Xuất vật tư Trên phần mềm Quản lý thi công 360

Sau khi duyệt vật tư, nhập kho qua các bước: nhập khối lượng, chọn dòng, nhấn "Nhập kho", và xác nhận thông tin giao nhận.

Hướng dẫn Đề xuất vật tư Trên phần mềm Quản lý thi công 360

Hướng dẫn Đề xuất vật tư Trên phần mềm Quản lý thi công 360

Hướng dẫn nhập KL, chọn dòng VT, đề xuất, duyệt và xuất phiếu/báo cáo vật tư theo quy trình đơn giản 4–6 bước, chi tiết dễ thực hiện, nhanh gọn.

Hướng dẫn So sánh tiến độ thầu chính thầu phụ Trên phần mềm Quản lý thi công 360

Hướng dẫn So sánh tiến độ thầu chính thầu phụ Trên phần mềm Quản lý thi công 360

Hệ thống hỗ trợ so sánh, điều chỉnh và lưu phiên bản tiến độ thầu chính–phụ, hiển thị chênh lệch, đường găng và báo cáo.

Hướng dẫn Chỉnh loạt bằng chuột phải tại bảng tiến Trên phần mềm Quản lý thi công 360

Hướng dẫn Chỉnh loạt bằng chuột phải tại bảng tiến Trên phần mềm Quản lý thi công 360

Cập nhật ngày, sao chép kế hoạch, đồng bộ công tác chính/phụ dễ dàng qua menu tùy chọn và thao tác điều chỉnh hàng loạt.



Hướng dẫn điều chỉnh tiến độ nâng cao Trên phần mềm Quản lý thi công 360

Hướng dẫn điều chỉnh tiến độ nâng cao Trên phần mềm Quản lý thi công 360

Điều chỉnh tiến độ: nhập/khôi phục nhân công, tính lại ngày theo nhân lực hoặc % năng suất và tạo liên kết công tác.

Hướng dẫn Lựa chọn Toàn bộ dự án Trên phần mềm Quản lý thi công 360

Hướng dẫn Lựa chọn Toàn bộ dự án Trên phần mềm Quản lý thi công 360

Hệ thống tự động phân bổ lại khối lượng kế hoạch theo ngày mới, hỗ trợ điều chỉnh thời gian thi công và xuất báo cáo chi tiết.

Hướng dẫn Lựa chọn Giai đoạn đã chọn Trên phần mềm Quản lý thi công 360

Hướng dẫn Lựa chọn Giai đoạn đã chọn Trên phần mềm Quản lý thi công 360

Chế độ này giúp phân bổ công việc chính xác từ ngày bắt đầu đến kết thúc dự án, đảm bảo khối lượng công việc hợp lý.

Hướng dẫn lọc và phân bổ lại tài nguyên thời gian còn lại Trên phần mềm Quản lý thi công 360

Hướng dẫn lọc và phân bổ lại tài nguyên thời gian còn lại Trên phần mềm Quản lý thi công 360

Điều chỉnh kế hoạch tiến độ cho thầu phụ, chọn kỳ cần chỉnh (quý 1, 2...), nhập khối lượng, hệ thống tự phân bổ.

Hướng dẫn Phân bổ khối lượng và đồng bộ tiến độ giữa thầu chính thầu phụ Phân bổ khối lượng và đồng

Hướng dẫn Phân bổ khối lượng và đồng bộ tiến độ giữa thầu chính thầu phụ Phân bổ khối lượng và đồng

Phân khai, đồng bộ tiến độ thầu phụ; lập, xuất, chỉnh sửa và đọc tiến độ từ Excel để cập nhật, kiểm tra và hoàn thiện kế hoạch.

Hướng dẫn Báo cáo chênh lệch tiến độ thi công Trên phần mềm Quản lý thi công 360

Hướng dẫn Báo cáo chênh lệch tiến độ thi công Trên phần mềm Quản lý thi công 360

Hướng dẫn lập tiến độ trên phần mềm cho thầu chính và phụ: nhập, điều chỉnh ngày, đồng bộ công tác và kiểm soát tiến độ.

Hướng dẫn quản lý công trường thầu phụ sản lượng thực tế  Trên phần mềm Quản lý thi công 360

Hướng dẫn quản lý công trường thầu phụ sản lượng thực tế Trên phần mềm Quản lý thi công 360

Nhập và quản lý khối lượng thi công hằng ngày: chọn thầu phụ, hạng mục, nhập dữ liệu, lưu và cập nhật lên server.

Hướng dẫn Hợp đồng vật liệu Thực hiện từ bước 6 trở đi Trên phần mềm Quản lý thi công 360

Hướng dẫn Hợp đồng vật liệu Thực hiện từ bước 6 trở đi Trên phần mềm Quản lý thi công 360

Thêm vật liệu vào phụ lục hợp đồng: chọn “Thêm vật liệu”, lấy theo đơn giá thi công, bỏ lọc kế hoạch, tìm – lọc – chọn vật liệu, nhấn “Đồng ý”.

Hướng dẫn chi tiết thực hiện phần tạo hợp Ðồng thầu phụ Trên phần mềm Quản lý thi công 360

Hướng dẫn chi tiết thực hiện phần tạo hợp Ðồng thầu phụ Trên phần mềm Quản lý thi công 360

Tạo hợp đồng thầu phụ sau khi phân khai khối lượng; tiến độ và dữ liệu đồng bộ theo thầu chính.

Hướng dẫn chi tiết thực hiện phần tạo hợp Ðồng thầu chính Trên phần mềm Quản lý thi công 360

Hướng dẫn chi tiết thực hiện phần tạo hợp Ðồng thầu chính Trên phần mềm Quản lý thi công 360

Hướng dẫn tạo hợp đồng thầu chính và quản lý phụ lục, thanh toán chi tiết trên phần mềm Quản lý Thi công 360.

  • ‹
  • 1
  • 2
  • 3
  • ›
  • Công ty CP CN TBT Việt Nam - MST: 2803009275
  • Địa chỉ: Phòng 219, CT5B Khu ĐT Xa La, phường Hà Đông (Tân Triều), Hà Nội
  • Hotline: 0787 64 65 68 (Phản ánh chất lượng 090 336 7479 Mr Thắng)
  • Email: nghiemthuxaydung.qlcl@gmail.com
  • Website: nghiemthuxaydung.com

Chi nhánh

  • Thành phố Hà Nội

    Nguyễn Thúy ĐT: 0787 64 65 68
  • Thành phố Đà Nẵng

    Dương Thắng ĐT: 096 636 0702
  • Thành phố Hồ Chí Minh

    Mr Bình ĐT: 091 222 4669
Hotline: 0787646568(Phảnánhchấtlượng0903367479MrThắng)
Facebook Youtube Zalo: 0787 64 65 68 (Phản ánh chất lượng 090 336 7479 Mr Thắng)
