• Đăng nhập
Menu
  • Trang chủ
  • Đặt hàng
  • Khuyến mãi
  • Sản phẩm
  • Hỗ trợ
  • Hướng dẫn
    • Nghiệm thu xây dựng
      • Video hướng dẫn
      • Bài viết hướng dẫn
    • Dự toán
      • Video hướng dẫn
      • Bài viết hướng dẫn
    • Quản lý dự án
      • Video hướng dẫn
      • Bài viết hướng dẫn
  • Đào tạo
    • Đào tạo BIM Online
    • Offline
  • Tin hoạt động
  • Liên hệ

Danh mục

  • Tái bản quyền
  • Hướng dẫn sử dụng thử full bản quyền
  • Hướng dẫn sử dụng
  • Tải Biểu mẫu - Nhật ký
  • Hướng dẫn lập hồ sơ
  • Tiêu chuẩn
  • Định mức
  • Tải về tiện ích
  • Hướng dẫn Quản Lý Dự Án
  • Hướng dẫn Quản lý thi công

Bộ phận bán hàng

  • Ms Thúy

    SĐT: 0787 64 65 68

    Zalo: 0971 954 610

  • Mr Hòa

    SĐT: 0975 866 987

    Zalo: 0975 866 987

  • Mr Quyết

    SĐT: 098 884 9199

    Zalo: 098 884 9199

Danh sách đại lý

  • Hà Nội

    Nguyễn Thúy
    SĐT: 0787 64 65 68
  • Thành phố Hồ Chí Minh

    Dương Thắng
    SĐT: 090 336 7479

Support online

  • Bộ phận
    kinh doanh
  • Hỗ trợ
    kỹ thuật
  • Chăm sóc
    khách hàng
  • Góp ý
    dịch vụ
Chăm sóc khách hàng: 0787 64 65 68

Bộ phận kinh doanh

  • Ms Thúy

    0787 64 65 68

  • Mr Hòa

    0975 866 987

  • Mr Quyết

    098 884 9199

Hướng dẫn Dashboard điều hành Trên phần mềm Quản lý thi công 360

Cách sử dụng bảng điều khiển theo dõi tiến độ, chi phí, vật tư, lợi nhuận

Bảng điều khiển là công cụ trực quan và mạnh mẽ giúp người dùng kiểm soát hiệu quả toàn bộ quá trình thi công – từ tiến độ, chi phí, vật tư đến lợi nhuận – thông qua hệ thống biểu đồ và bảng phân tích cụ thể. Công cụ này đặc biệt hữu ích cho việc so sánh giá trị thực tế với kế hoạch, phát hiện sớm các vấn đề và hỗ trợ ra quyết định nhanh chóng, chính xác.



3.1. Chọn thời điểm cần xem nội dung chi tiết

Chức năng này cho phép bạn xem chi tiết toàn bộ thông tin về giá trị thi công thực tế so với kế hoạch theo tổ đội, nhà thầu, hoặc chi phí tổng hợp theo các mốc thời gian nhất định. Từ đó, bạn có thể dễ dàng kiểm soát được:

  • Tiến độ thực tế so với kế hoạch.

  • Chi phí phát sinh và mức độ sử dụng ngân sách.

  • Khối lượng thi công được thực hiện theo từng giai đoạn.

  • Lợi nhuận theo thời gian hoặc theo từng đơn vị thi công.

Thao tác thực hiện:

Truy cập: Kiểm soát → Kiểm soát dự án

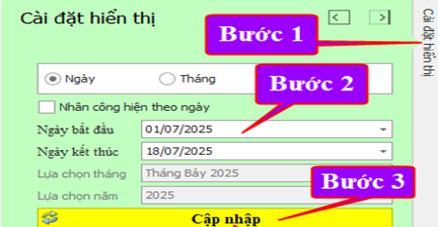

Bước 1: Chọn kiểu hiển thị dữ liệu

Tại khu vực "Cài đặt hiển thị" (góc trên bên phải màn hình), người dùng có thể lựa chọn chế độ xem phù hợp:

  • Ngày: Hiển thị dữ liệu chi tiết theo từng ngày.

  • Tháng: Hiển thị tổng hợp theo từng tháng – phù hợp cho việc đánh giá hiệu suất dài hạn.

Bước 2: Nhập khoảng thời gian lọc dữ liệu

Bạn cần nhập khoảng thời gian muốn xem dữ liệu:

  • Ngày bắt đầu và Ngày kết thúc: Để lọc dữ liệu trong phạm vi cụ thể.

  • Có thể chọn thêm:

    • Tháng cụ thể

    • Năm tương ứng

  • Tùy chọn thêm: Tick chọn “Nhân công hiển thị theo ngày” nếu bạn muốn phân tích sâu về chi tiết nhân công làm việc trong từng ngày.

Bước 3: Nhấn “Cập nhật” để xem dữ liệu

Sau khi hoàn tất các bước cài đặt:

  • Nhấn nút “Cập nhật”

  • Hệ thống sẽ hiển thị toàn bộ dữ liệu liên quan đến tiến độ, chi phí, vật tư, nhân công, lợi nhuận… theo các điều kiện lọc bạn đã chọn.



3.2. Hướng dẫn xem giá trị kế hoạch và thực hiện theo ngày hoặc tháng

Giao diện bảng điều khiển sẽ thể hiện dữ liệu dưới dạng biểu đồ trực quan và bảng phân tích cụ thể, giúp bạn dễ dàng đánh giá, so sánh và đưa ra quyết định kịp thời.

Các công cụ hiển thị và chức năng chính bao gồm:

  • Biểu đồ tròn: Giúp người dùng dễ dàng so sánh tỉ lệ chi phí đã sử dụng và phần còn lại, từ đó đánh giá mức độ tiêu hao ngân sách theo kế hoạch.

  • Biểu đồ cột: Hiển thị khối lượng thi công thực tế theo ngày hoặc tháng. Đây là cơ sở quan trọng để đánh giá năng suất làm việc của từng tổ đội hoặc nhà thầu.

  • Bảng phân tích giá trị VL – NC – MTC:

    • VL: Vật liệu

    • NC: Nhân công

    • MTC: Máy thi công
      → Bảng này giúp theo dõi riêng biệt từng yếu tố cấu thành chi phí thi công, phục vụ cho việc kiểm soát và phân tích sâu hơn.

  • Kiểm soát chi phí theo tiến độ thời gian thực: Cập nhật liên tục các giá trị phát sinh để đảm bảo ngân sách luôn trong tầm kiểm soát.

  • So sánh kế hoạch và thực tế: Các biểu đồ giúp bạn nhanh chóng nhận diện chênh lệch giữa kế hoạch và kết quả thực hiện – từ đó điều chỉnh phương án kịp thời.

  • Phát hiện sớm các tổ đội hoặc thầu phụ thi công chậm tiến độ hoặc vượt khối lượng: Đây là chức năng quan trọng giúp bạn tránh các rủi ro chậm trễ hoặc vượt ngân sách không mong muốn.

  • Hỗ trợ quyết định thanh toán và nghiệm thu chính xác theo ngày hoặc tháng: Dữ liệu rõ ràng, minh bạch là cơ sở để ra quyết định thanh toán hoặc nghiệm thu khối lượng theo từng mốc thời gian.



Thông tin liên hệ:

CÔNG TY CỔ PHẦN CÔNG NGHỆ TBT VIỆT NAM

Địa chỉ: 122 Lê Lai, tổ 4 Bắc Sơn, phường Quang Trung, tỉnh Thanh Hóa

Website: NghiemThuXayDung.com

Hotline: 090 336 7479 – 0787 64 65 68 - 091 222 4669

Phần mềm được viết và gia công - phân phối bởi công ty TBT Việt Nam



Bài viết liên quan

Hướng dẫn Làm việc với bảng chi tiết giá trị thu chi dự án Trên phần mềm Quản lý thi công 360

Hướng dẫn Làm việc với bảng chi tiết giá trị thu chi dự án Trên phần mềm Quản lý thi công 360

Theo dõi kế hoạch và thực hiện sản xuất, nghiệm thu, thanh toán dự án qua bảng biểu, biểu đồ, chi tiết theo thời gian và nhà thầu.

Hướng dẫn Làm việc với các bảng tổng hợp quan trọng Trên phần mềm Quản lý thi công 360

Hướng dẫn Làm việc với các bảng tổng hợp quan trọng Trên phần mềm Quản lý thi công 360

Bảng tổng hợp giúp theo dõi nhanh tiến độ, giá trị, doanh thu các dự án theo đơn vị và thời gian, xem chi tiết khi cần.

Hướng dẫn Xuất báo cáo dạng tổng hợp của dự án Trên phần mềm Quản lý thi công 360

Hướng dẫn Xuất báo cáo dạng tổng hợp của dự án Trên phần mềm Quản lý thi công 360

Bảng xuất “Tổng hợp chi phí”, hiển thị chi tiết theo nguồn nhập và chi phí cụ thể của từng nhà thầu.

Hướng dẫn Kết quả xuất báo cáo tài chính tháng Trên phần mềm Quản lý thi công 360

Hướng dẫn Kết quả xuất báo cáo tài chính tháng Trên phần mềm Quản lý thi công 360

Tổng hợp và chi tiết chi phí trực tiếp, gián tiếp theo tháng; xem chi phí từng tháng và các đợt đã lọc chi tiết.

Hướng dẫn Xuất bảng báo cáo chi phí dự án Trên phần mềm Quản lý thi công 360

Hướng dẫn Xuất bảng báo cáo chi phí dự án Trên phần mềm Quản lý thi công 360

Xuất báo cáo tài chính theo tháng, lọc chi phí–thanh toán theo đợt và thời gian, phục vụ theo dõi và báo cáo.

Hướng dẫn Nhập chi phí tạm ứng thu chi dự án Trên phần mềm Quản lý thi công 360

Hướng dẫn Nhập chi phí tạm ứng thu chi dự án Trên phần mềm Quản lý thi công 360

Ghi nhận chi phí thực tế nhà thầu theo từng đợt: nhập chi phí, chọn loại, tự tính giá trị, phục vụ quyết toán minh bạch.

Hướng dẫn Gửi duyệt hoàn tất đề xuất tạm ứng Trên phần mềm Quản lý thi công 360

Hướng dẫn Gửi duyệt hoàn tất đề xuất tạm ứng Trên phần mềm Quản lý thi công 360

Hướng dẫn gửi duyệt tạm ứng: chọn hồ sơ, gửi duyệt, nhập ngày yêu cầu, chọn duyệt 1 bước hoặc theo quy trình.

Hướng dẫn Thực hiện Lấy từ hợp đồng Trên phần mềm Quản lý thi công 360

Hướng dẫn Thực hiện Lấy từ hợp đồng Trên phần mềm Quản lý thi công 360

Lấy tạm ứng từ hợp đồng bằng cách chọn hợp đồng, đợt, thời gian, hình thức giá trị và đặt tên nội dung tạm ứng.

Hướng dẫn Thực hiện Lấy từ chi phí khác Trên phần mềm Quản lý thi công 360

Hướng dẫn Thực hiện Lấy từ chi phí khác Trên phần mềm Quản lý thi công 360

Hướng dẫn lấy chi phí khác, chọn nhóm và dòng chi phí, chuyển sang thu chi và đặt tên đợt để tạo thủ tục tạm ứng.

Hướng dẫn Thực hiện chi phí Lấy từ kế hoạch Trên phần mềm Quản lý thi công 360

Hướng dẫn Thực hiện chi phí Lấy từ kế hoạch Trên phần mềm Quản lý thi công 360

Lập tạm ứng từ kế hoạch thi công: lấy dữ liệu, chọn thời gian, công việc, kiểm tra thông tin và xác nhận OK.

Hướng dẫn Thu chi tạm ứng và chi phí dự án Trên phần mềm Quản lý thi công 360

Hướng dẫn Thu chi tạm ứng và chi phí dự án Trên phần mềm Quản lý thi công 360

Lập đề xuất tạm ứng từ QLVC: lấy vật tư, chọn đề xuất, thời gian, công việc, xác nhận OK, hệ thống tự tổng hợp chi phí.

Hướng dẫn Cập Nhật Kế Hoạch Nghiệm Thu Trên phần mềm Quản lý thi công 360

Hướng dẫn Cập Nhật Kế Hoạch Nghiệm Thu Trên phần mềm Quản lý thi công 360

Hướng dẫn cập nhật khối lượng kế hoạch theo đợt, chọn hạng mục, thời gian và nhập kế hoạch để theo dõi tiến độ.

Hướng dẫn Cập Nhật Khối Lượng Nghiệm Thu Trên phần mềm Quản lý thi công 360

Hướng dẫn Cập Nhật Khối Lượng Nghiệm Thu Trên phần mềm Quản lý thi công 360

Hướng dẫn cập nhật khối lượng nghiệm thu theo đợt, chọn hạng mục, thời gian, nhập khối lượng phục vụ thanh toán.

Hướng dẫn Xuất bảng lương bảng tạm ứng chi trả Trên phần mềm Quản lý thi công 360

Hướng dẫn Xuất bảng lương bảng tạm ứng chi trả Trên phần mềm Quản lý thi công 360

Xuất, in thẻ nhân viên nhanh chóng và quản lý nghiệm thu, thanh toán, dòng tiền hợp đồng thi công hiệu quả.

Hướng dẫn Cài đặt thông số bảng lương Trên phần mềm Quản lý thi công 360

Hướng dẫn Cài đặt thông số bảng lương Trên phần mềm Quản lý thi công 360

Cài đặt hệ số chấm công theo nhóm nhân sự, ca làm, ngày nghỉ và ký hiệu, đảm bảo tính lương tự động chính xác.

  • ‹
  • 1
  • 2
  • 3
  • 4
  • 5
  • ›
  • Công ty CP CN TBT Việt Nam - MST: 2803009275
  • Địa chỉ: Phòng 219, CT5B Khu ĐT Xa La, phường Hà Đông (Tân Triều), Hà Nội
  • Hotline: 0787 64 65 68 (Phản ánh chất lượng 090 336 7479 Mr Thắng)
  • Email: nghiemthuxaydung.qlcl@gmail.com
  • Website: nghiemthuxaydung.com

Chi nhánh

  • Thành phố Hà Nội

    Nguyễn Thúy ĐT: 0787 64 65 68
  • Thành phố Đà Nẵng

    Dương Thắng ĐT: 096 636 0702
  • Thành phố Hồ Chí Minh

    Mr Bình ĐT: 091 222 4669
Hotline: 0787646568(Phảnánhchấtlượng0903367479MrThắng)
Facebook Youtube Zalo: 0787 64 65 68 (Phản ánh chất lượng 090 336 7479 Mr Thắng)
